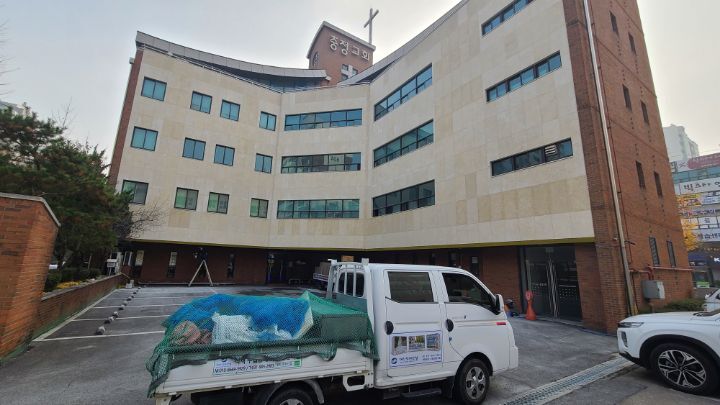

[대진석재산업]마돈나베이지( 브러쉬) .외벽석재공사(리모델링)일산교회

작성자대진석재산업|작성시간21.11.03|조회수232 목록 댓글 0

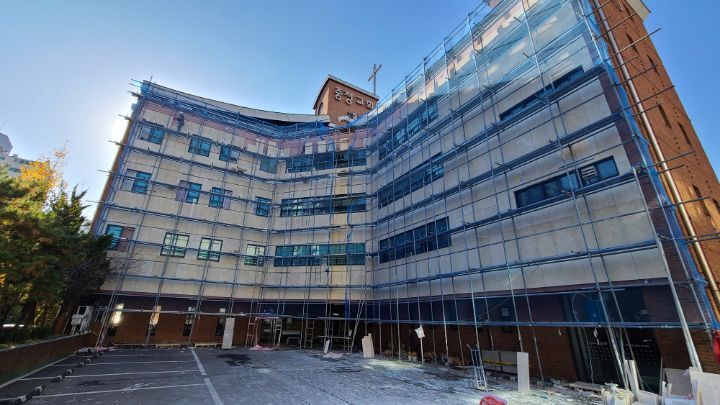

외벽리모델링 석재공사

➡️2021년11월3일 ㅡ11월15일

사용석재(라임스톤 브러쉬) 컴퓨터 그래픽작업

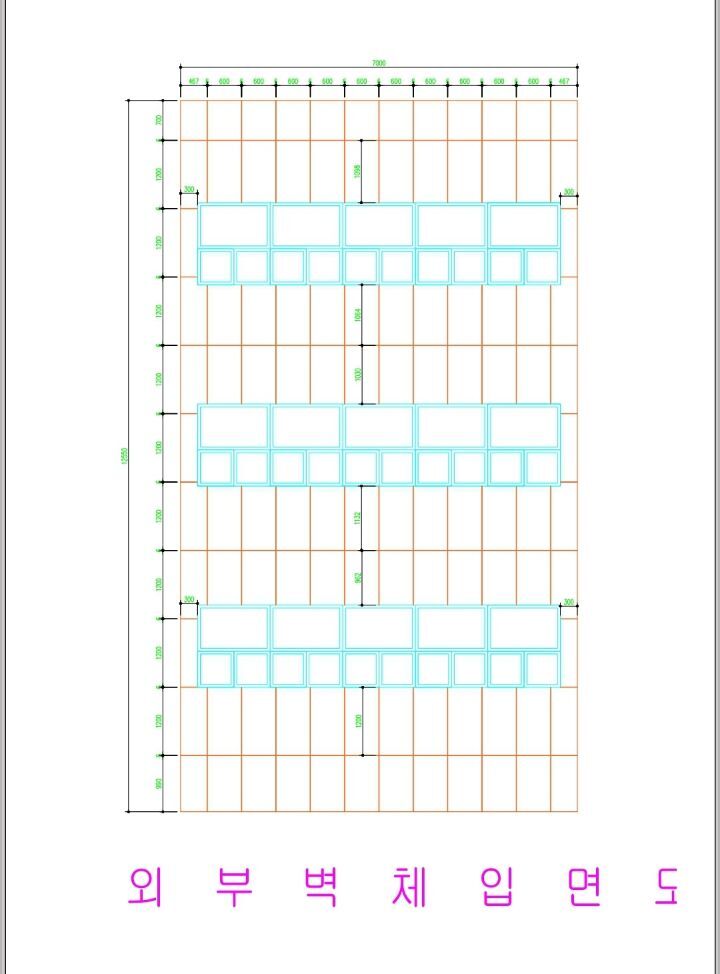

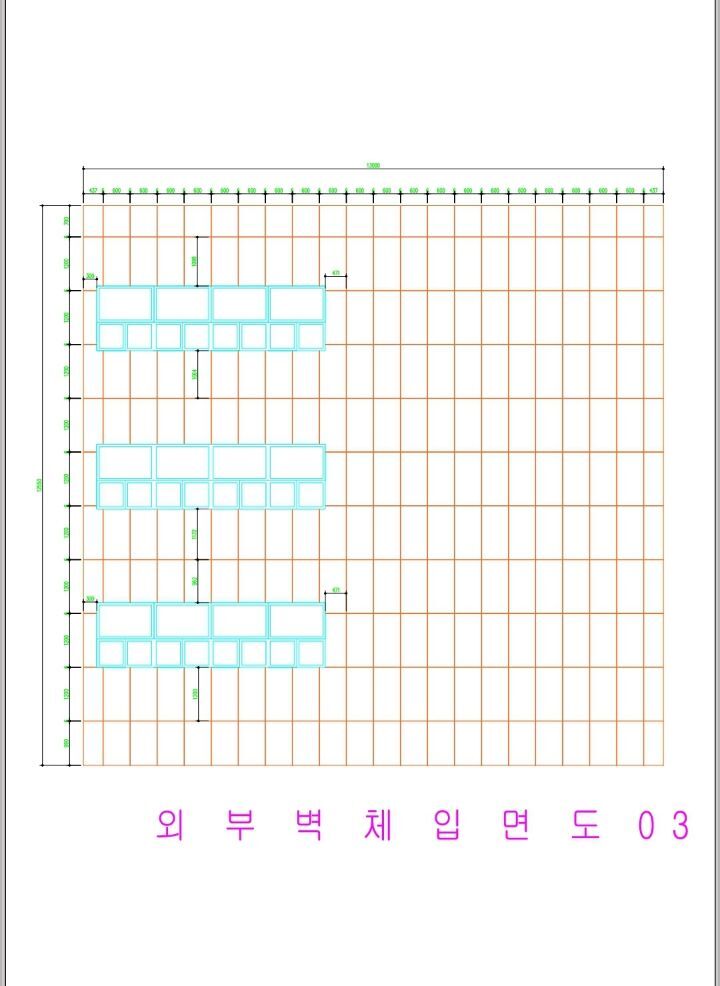

도면1

도면2

도면3

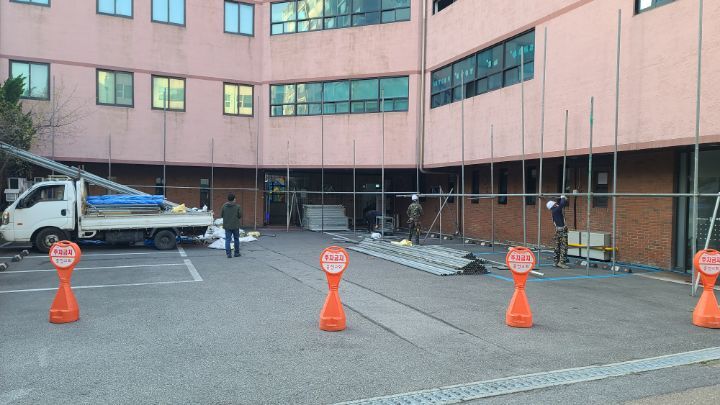

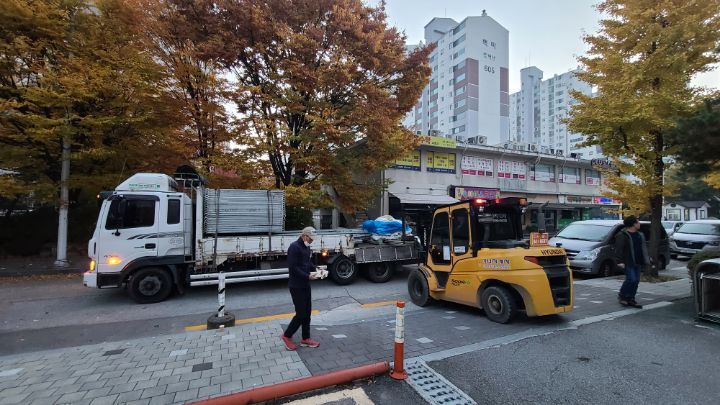

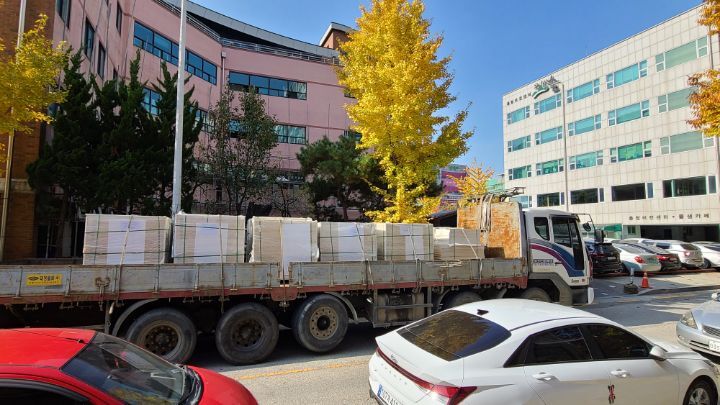

아시바도착

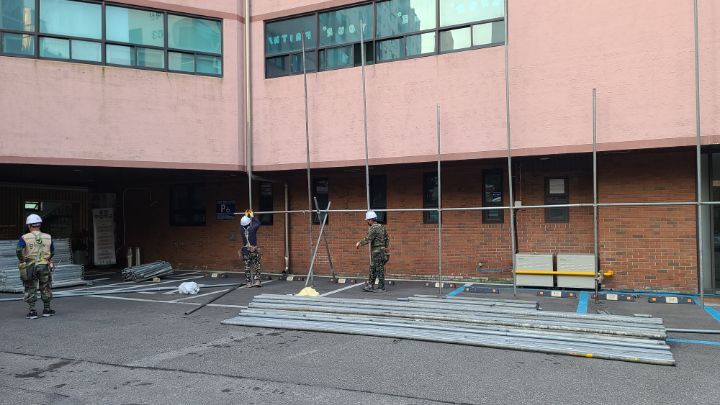

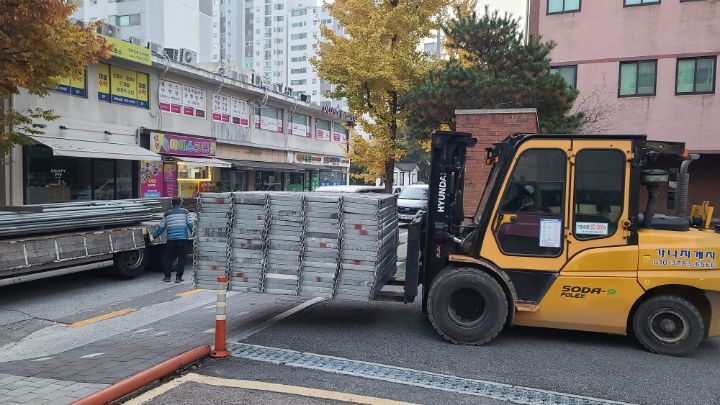

아시바하차

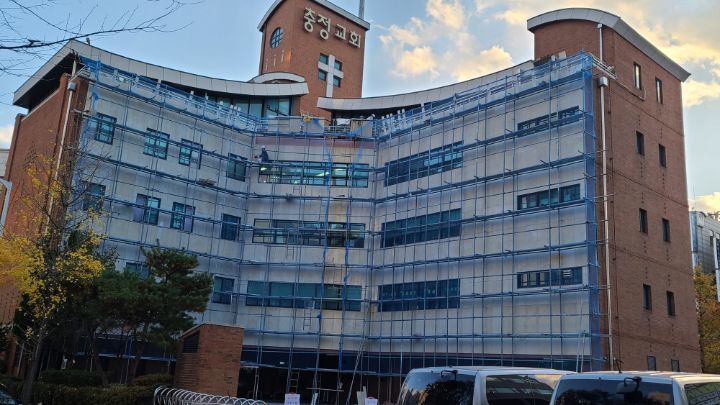

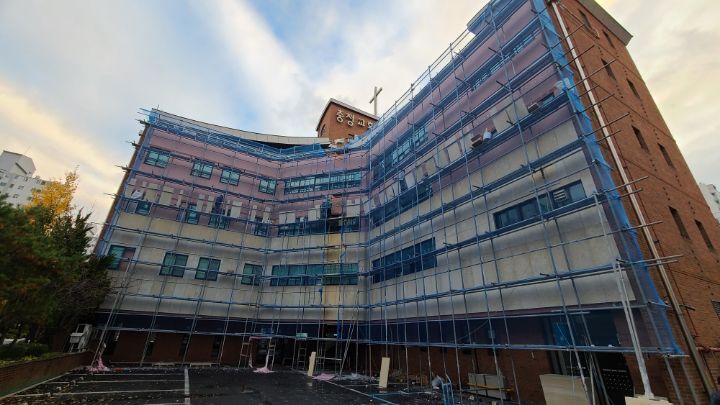

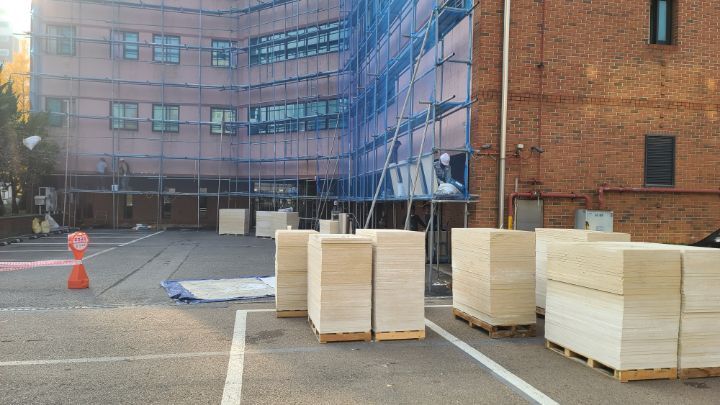

아시바설치
석재용아시바는 벽에서250~300간격

아시바설치

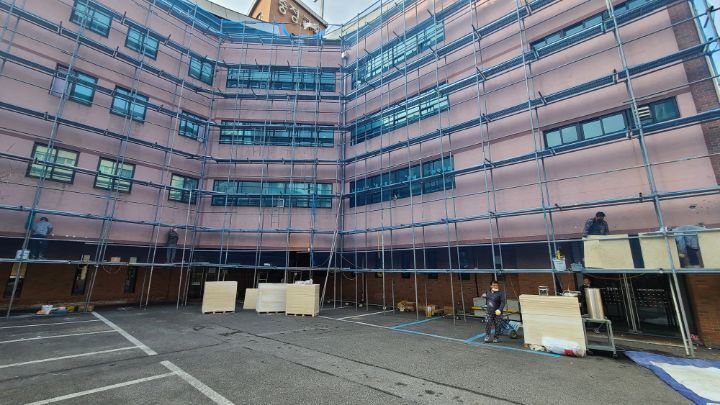

아시바면적450m2
5명하루
3명하루;14시까지
망포함

600*1200*30T=11P(40장)
+22장=총462장
600*900*30T=1P(38장)
+13장=총51장

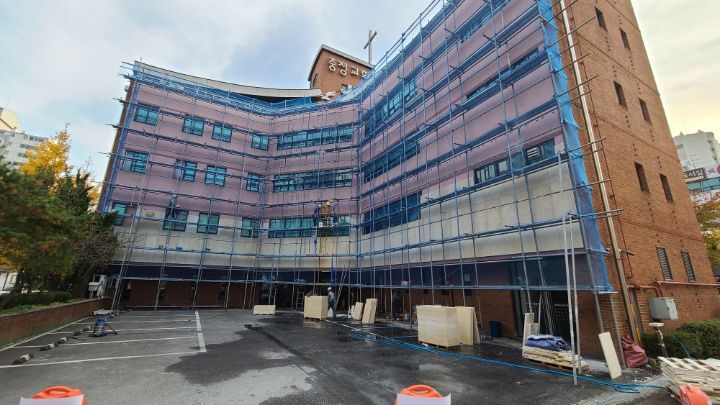

📌공사1일차.9명

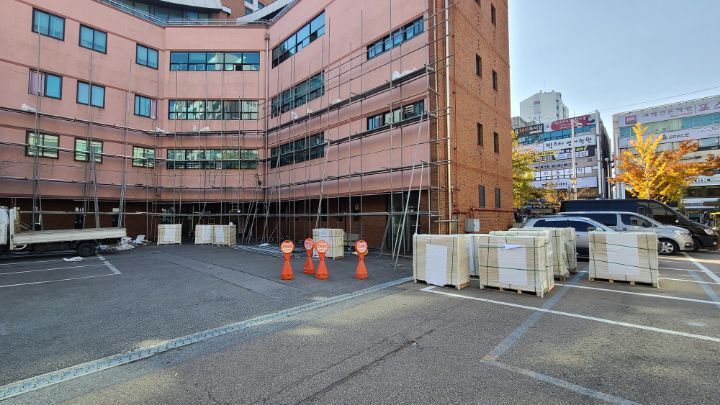

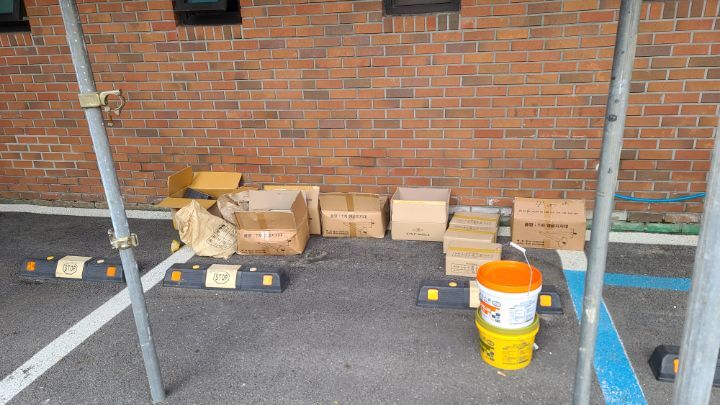

📌부속입고9.0

일체형앙카.
아시바에 석재양중.

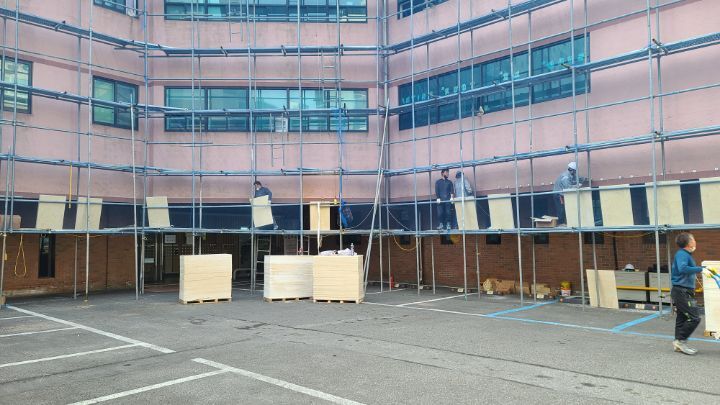

🔆2일차공사현황
8명
부자재10.
지게차 현장정리
폐기물일부반출

🔆일요일예배를위한 안전망 설치

🔆3일차.10명

4일차.8명.(수요일)

5일차.8명(목)

6일차.금.8명

2021년11월18일 아시바해체.3명
