[칼럼초고] 두 기업인의 새만금 구상에 주목하는 이유 ㅡ AI 시대의 에너지 해법
이원영 (국토미래연구소장)
+ 여러 AI 들
2026-06-13
최근 현대차그룹 정의선 회장과 엔비디아 젠슨 황 CEO의 회동이 알려지면서, 새만금에 들어설 9조 원 규모의 AI 데이터센터 구상이 대대적으로 보도됐다. 다만 엔비디아의 참여는 아직 확정된 것이 아니라 부지와 시기를 두고 물밑 조율이 진행 중인 단계다.
언론의 관심은 투자 규모와 두 경영자의 제스처에 집중됐지만, 이 구상에는 국토 공간과 에너지 패러다임 측면에서 별도로 짚어볼 만한 논점이 있다. 이하의 분석은 공개된 계획과 기술적 조건을 바탕으로 한 추론임을 먼저 밝혀둔다.
수도권 계통 포화라는 구조적 제약
국내 전력망은 지역 편중 문제를 안고 있다. 동해안 원전과 서남해안 신재생에너지 개발 잠재력은 크지만, 수도권까지 전력을 실어 나를 장거리 초고압 송배전 인프라는 턱없이 부족하다. 밀양 송전탑 사태에서 확인했듯 선로 하나를 건설하는 데 사회적 비용과 시간이 막대하게 소요되며, 이 문제는 단기간에 해소될 성질이 아니다.
이것은 추상적 우려가 아니다. 새만금 데이터센터 구상은 이번이 처음이 아니다. 이미 2020년 SK그룹이 2조 원 규모의 데이터센터 투자를 발표했으나, 계통 연결을 위한 송전선로 문제가 풀리지 않으면서 5년이 지나도록 첫 삽조차 뜨지 못했다. 송전 병목은 새만금이라는 공간이 반복적으로 부딪혀 온 현실의 벽이다.
이 조건은 대규모 GPU 데이터센터의 입지를 근본적으로 제약한다. 고성능 GPU 5만 장급 시설은 연산과 냉각을 합쳐 100~150MW 수준의 전력을 상시 안정적으로 요구한다. 수도권에 이 규모의 시설을 짓는다면 전력 조달 경로 자체가 문제가 된다.
새만금의 공간적 조건
새만금은 현재 기본 계획 기준 3.0GW 규모의 태양광·해상풍력 개발이 추진 중인 지역이다. 데이터센터가 상시 요구하는 100~150MW는 이 전체 발전 잠재력의 5% 안팎에 불과하다. 따라서 이 구상은 새로 막대한 발전 설비를 더 짓는 문제가 아니라, 이미 계획된 재생에너지 잠재력의 일부를 데이터센터 전용 수요로 묶어내는 구조에 가깝다.
이곳에서 생산된 전력을 수도권으로 송전하는 대신, 수 킬로미터 이내에 데이터센터를 배치하여 직접 전력구매계약(PPA)으로 연결하면 장거리 송전 부담과 선로 손실(통상 4~5%)을 함께 회피할 수 있다. 전력 수요와 생산지를 공간적으로 일치시키는 이른바 '에너지 지산지소(地産地消)' 구조다.
주목할 점은 이 '지산지소'가 외부 분석가의 해석이 아니라 사업 주체들이 스스로 내건 언어라는 사실이다. 현대차그룹은 새만금 구상을 발표하며 수전해 플랜트에서 생산된 수소를 활용하는 지산지소형 에너지 순환 시스템을 명시했고, 새만금개발청 역시 지산지소를 위한 새만금지역 신재생에너지 연계 지원을 핵심 과제로 제시했다.
현지 생산-현지 소비라는 공간 논리가 이 사업의 내적 설계 원리로 이미 자리잡고 있다는 뜻이다. 이 논리가 두 기업의 새만금 선택을 뒷받침하는 가장 유력한 기술·경제적 근거로 보인다.
간헐성 문제와 남은 기술적 과제
그러나 구상이 실제로 작동하려면 넘어야 할 산이 있다. 재생에너지의 간헐성이다. 태양광은 낮에만 발전하고 풍력은 기상 조건에 종속된다. 반면 데이터센터는 24시간 365일 일정한 전력을 요구한다. 이 시간적 불일치를 어떻게 메울 것인가.
기술적으로 가능한 경로는 크게 세 가지다.
첫째, V2G(Vehicle-to-Grid). 낮에 잉여 태양광으로 전기차 배터리를 충전하고 야간에 역송전하는 방식이다. 일반적으로 V2G는 전력망의 핵심 공급원이라기보다 피크를 완화하는 보조적 유연성 자원으로 평가된다.
그러나 현대차그룹의 EV·PBV 함대가 대규모로 집적되는 새만금에서는, 그 보조 자원의 잠재력이 예외적으로 커질 수 있다.
한전 경영연구원도 V2G를 전력망 투자를 대체하는 비배전망 대안이자 가상발전소(VPP)의 핵심 자원으로 평가한 바 있다. 다만 대규모 상용화는 아직 실증 단계에 머물러 있고, 배터리 수명 소모와 차량 소유자 인센티브 설계 문제가 과제로 남는다.
둘째, 그린수소 연계. 잉여 전력으로 수전해 수소를 생산·저장하고 야간에 연료전지로 발전하는 경로다. 이는 새만금 구상에 이미 포함된 수전해 플랜트·AI 수소시티 계획과 직접 맞물린다.
다만 전력을 수소로 바꿨다가 다시 전력으로 되돌리는 과정에서 에너지의 60~70%가 손실되어, 왕복 효율은 대략 30~40% 수준에 그친다. 장기 저장과 비상 기저부하 확보라는 강점은 분명하나, 이 낮은 효율을 상쇄할 만큼 경제성을 확보하는 것이 관건이다.
셋째, 한전 계통과의 보완적 연계. 위 두 경로만으로 24시간 전력 방정식이 완성되지 않을 경우 기존 전력망의 백업 활용은 불가피하다. 한 가지 분명히 해둘 점은, RE100이 매 순간 물리적으로 100% 재생에너지만 쓴다는 뜻이 아니라 PPA·재생에너지 인증서(REC) 등을 포함한 회계적 기준이라는 사실이다.
따라서 계통 전력을 일부 백업으로 쓰더라도 그에 상응하는 재생에너지를 확보하면 RE100 달성은 가능하다. 관건은 백업을 어느 선까지 허용하느냐는 정책적 선택이다.
현대차의 배터리·수소 기술이 이 간극을 메울 잠재력을 갖추고 있는 것은 사실이다. 그러나 잠재력이 곧 완성된 설계는 아니다. 어느 한 경로도 단독으로 24시간 부하를 감당하지 못하는 만큼, 현재로선 태양광·V2G·수소·계통 백업을 조합한 하이브리드 구조가 불가피하다.
세 축의 결합이 실제로 작동하려면 기술 검증, 인센티브 구조 설계, 전력시장 제도 정비가 함께 이루어져야 한다.
왜 주목하는가
국토균형발전과 에너지 전환은 수십 년간 정부 재정과 규제 수단을 동원해도 해결이 더뎠던 과제다. 이번 구상이 주목받는 이유는, 민간 기업들이 수익성과 기술적 필요에 의해 스스로 그 구조적 해법에 접근하고 있다는 점이다.
같은 새만금 땅에서 SK의 데이터센터가 송전 병목에 막혀 5년을 멈춰 섰던 것과 견주면, 발전원과 소비처를 한자리에 묶는 이번 접근의 의미는 더 분명해진다.
아직 검증되지 않은 부분이 있고 세부 설계는 공개되지 않았다. 하지만 전력 계통의 공간적 재편, 재생에너지 간헐성의 모빌리티 플랫폼 활용이라는 이 구상의 방향 자체는, 국토와 에너지 정책이 앞으로 나아가야 할 좌표를 가리키고 있다. 그 가능성을 주목하는 것은, 단순한 투자 소식에 박수를 보내는 것과는 다른 일이다.

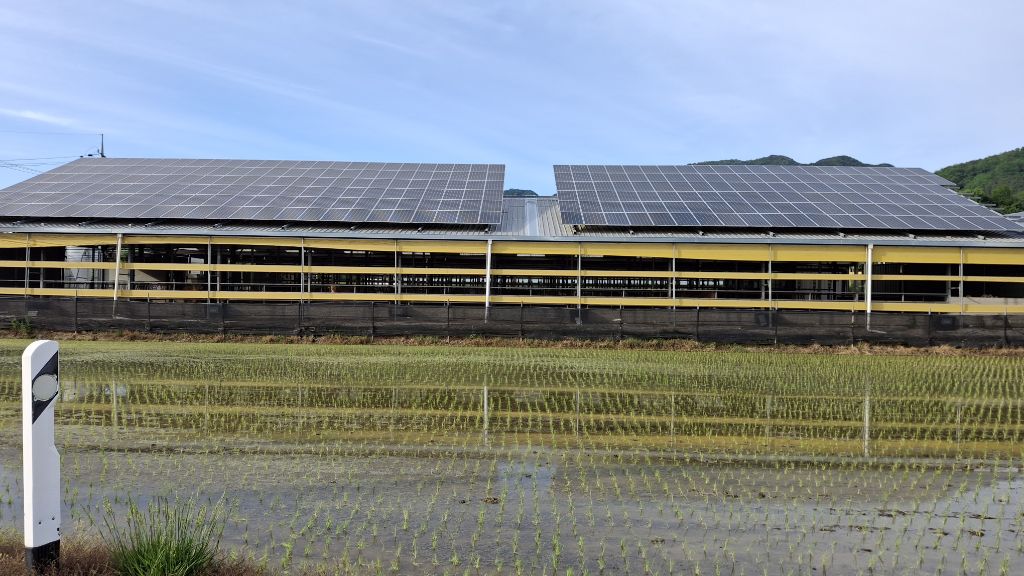

최근 어느 농촌 축사의 대형 태양광. 국토 어디나 에너지 지산지소의 구조로 전환해갈 가능성이 커지고 있다. @이원영
