2017년 1월 1일
새해를 맞아
별내선 6공구, 4공구, 3공구 공사 현장을 둘러보았습니다.
먼저 별내역에서 공사가 한창인 6공구 입니다.
경춘선 별내역에서 내린 후 (지금도 잠겨 있는 1번 출구쪽) 상봉 방면 승강장에서 바라본 겁니다.

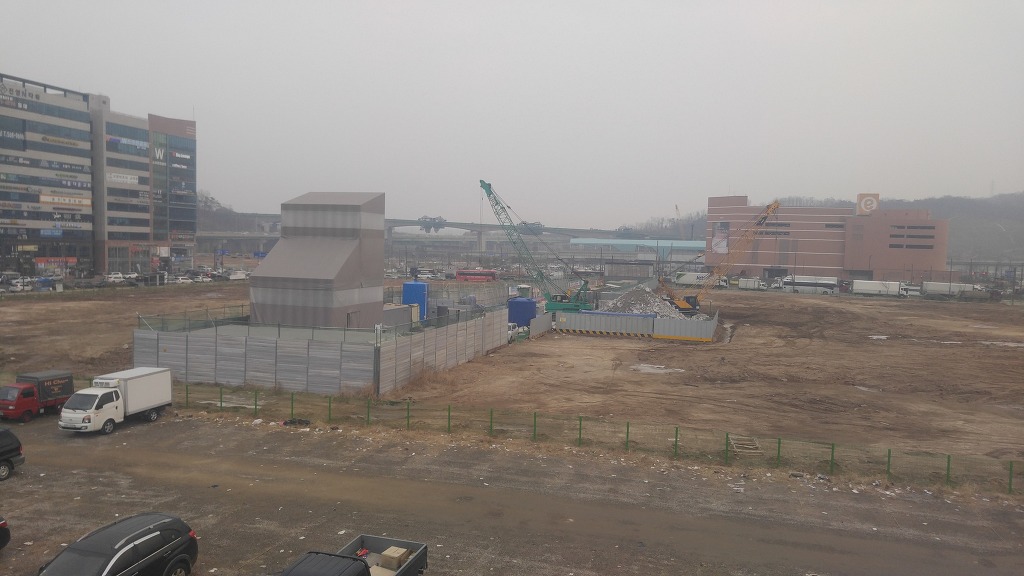

이 쪽은 굴착 기초 공사가 한창 입니다.
몇 달 후면 구 경춘선 선로에 가받침이 설치될 걸로 보입니다.
그리고 현 경춘선 별내역 맞이방이 이전될 예정입니다.

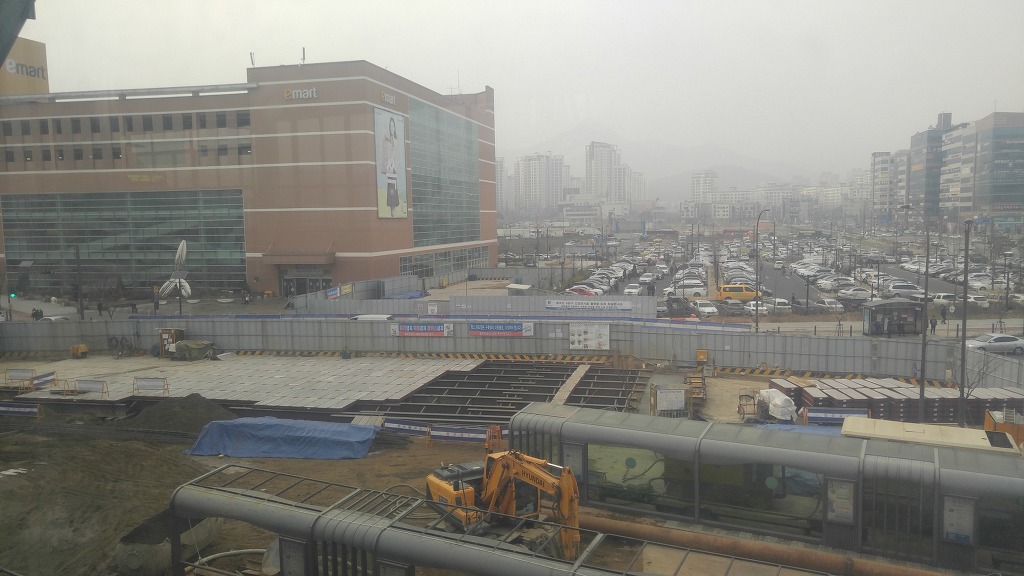

춘천 방면 승강장에서 본 건데

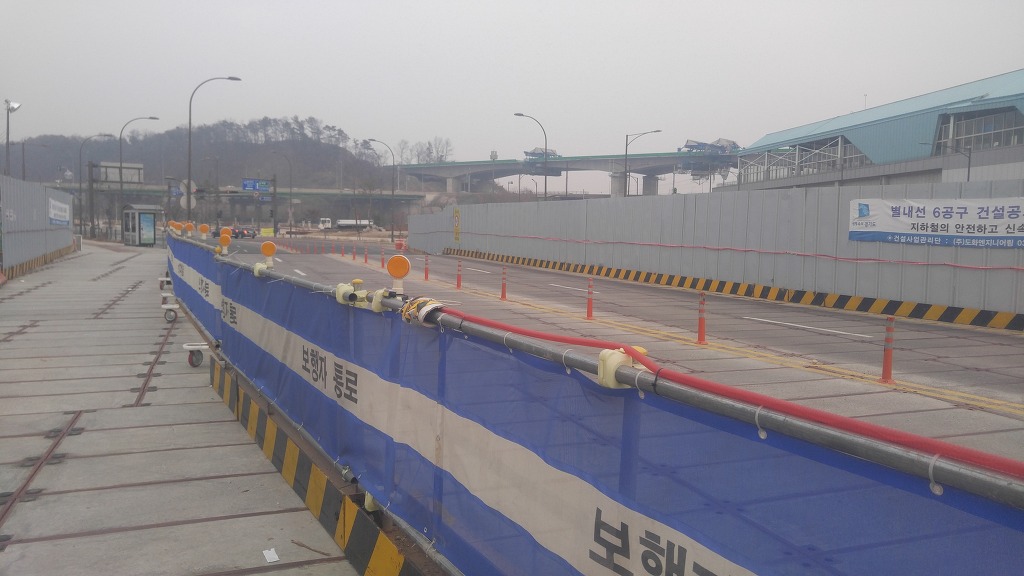

이 쪽은 벌써 복공판 깔기가 한창 진행중입니다.
복공판이 다 깔리면, 그 때부터 승강장 공사를 위한 터파기가 시작될 걸로 보입니다.
2달전만 해도 도로 일부만 점용 했지만, 지금은 환승센터까지 점용된 상태입니다.

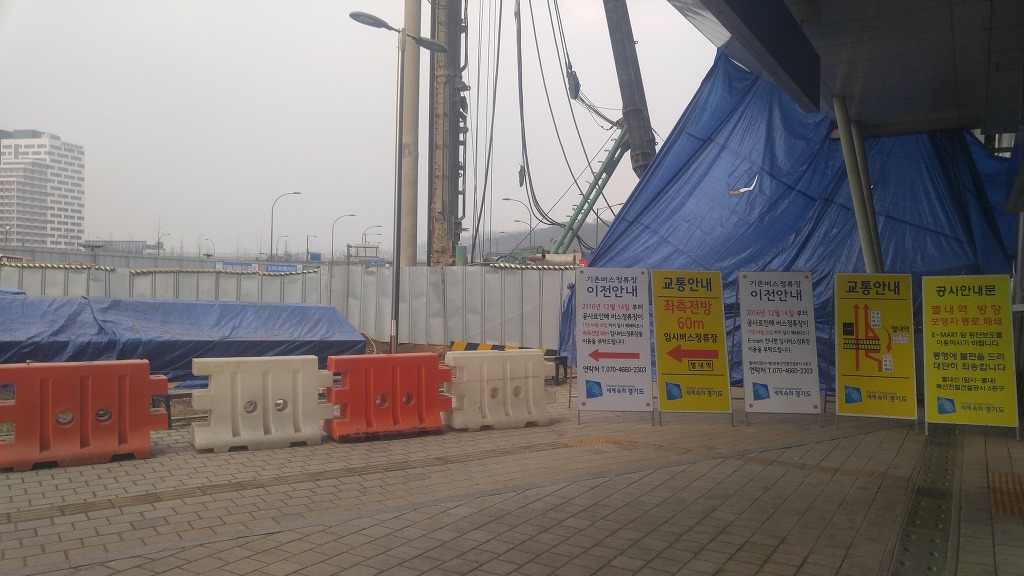

그래서 현 별내역 환승센터는 올해 4월 30일까지만 임시 폐쇄 되고
서쪽으로 임시 버스 정류장이 설치된 상태입니다.
그래서 도로가 복공판이 이미 깔린 곳으로 잠시 이설된 상태 입니다.
올 4월 말이 되면 다시 환승센터가 열리려나 모르겠어요...

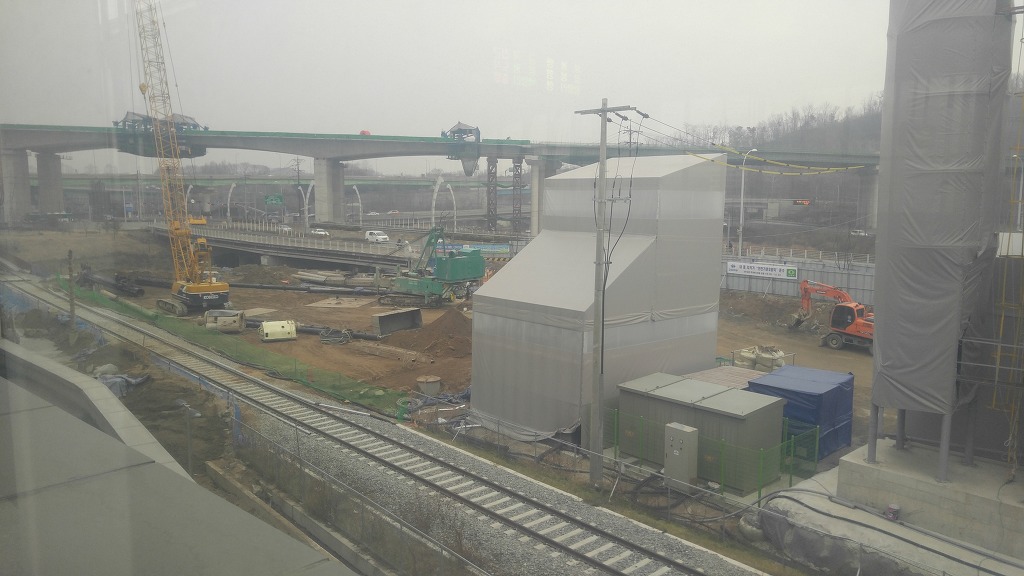

별내선 사업 종점 입니다.

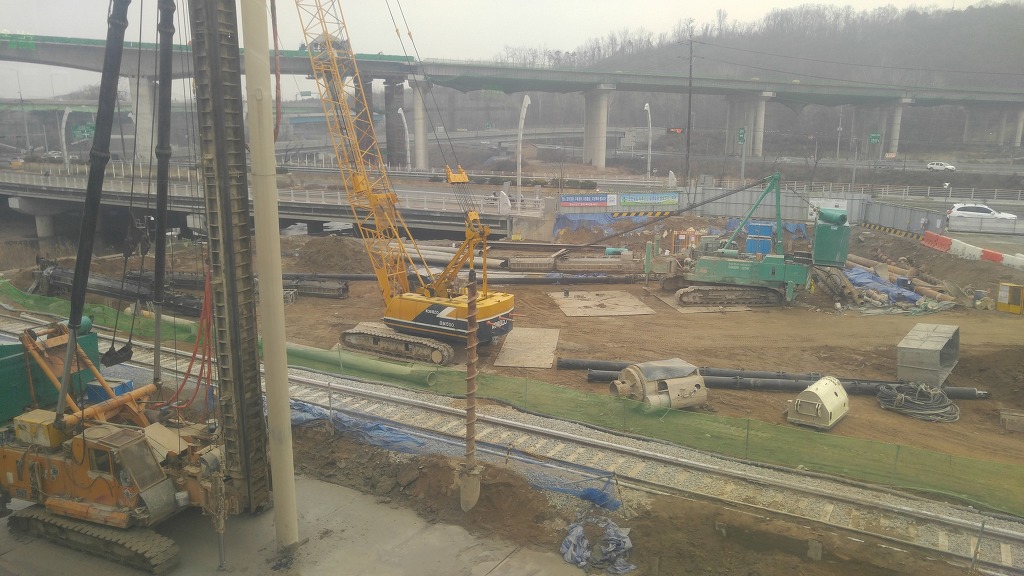

여기는 환기구 설치와 터널 굴착 공사가 진행 중입니다.
다음으로 4공구 공사 현장으로 넘어 갑니다.
(여담으로 다산신도시를 지나가는 5공구의 경우 다산역 현장을 몇 주 전에 가본적이 있는데요... 다산신도시 도로가 다 완공되지 않았고, 버스편도 아직 전무하며 , 아파트 공사중이라 큰 트럭이 자주 다녀서 위험하더라구요. 다행히 다산역의 경우 착공한지 두 달 밖에 안되었는데 한창 공사가 진행 중입니다. 5공구 공사 현장은 2018년 이후에나 출사가 가능할 것 같습니다.)
4공구 공사 현장에 왔습니다.
이곳은 아직까지는 환기구 공사만 진행중입니다만은...
공사 주변에 있는 나무에 노란 테이프가 묶여 있습니다. 과연 무엇을 의미할까...?
도매시장 사거리 반대쪽에도 나무에 테이프가 묶여 있습니다.
맞습니다. 바로 별내선 도매시장역 승강장 공사를 준비한다고 합니다.
2달전만 해도 풀이 있는 곳도 지금은 다 없어지고 빨간 깃발을 꽂았네요.
곧 승강장 공사가 시작된다는 거죠.
중간에 환기구도 공사가 한창입니다.
그런데... 별내선 구리환승역 공사는 아직 깜깜 무소식이라는 게...
다음으로 3공구 공사 현장으로 갑니다!!!

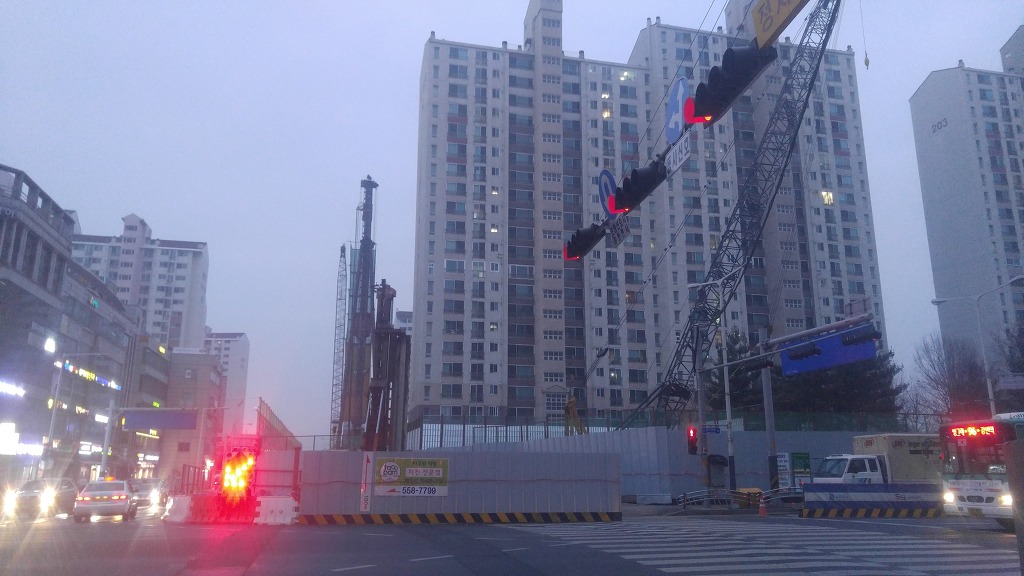

별내선 토평역 공사가 진행중인 장자2사거리로 갑니다.
2달전과 다르게 공사가 진척된 모습입니다. 이쪽은 바로 승강장 공사를 시작하네요.
기초공사가 한창입니다.
또, 장자2사거리 반대 쪽도 임시 가벽을 친 것 같은데...
현재 공사중인 부분이 복공판을 다 깔게 되면 그 때부터 나머지 부분 공사가 시작될 걸로 보입니다.
이상으로 별내선 3,4,6공구 공사 현장을 다 둘러보았습니다.
이제 나머지 서울시 구간 1~2공구 공사만 남았는데,
최근에 1~2공구 기본 및 실시설계가 곧 끌난다는 얘기가 있네요.
4~6개월 이후가 기대되는 부분입니다.
