2025~26년 시공 현장

[아펠바움 3차 30호 리모델링 동백여행] 외장 6일차 KMEW 시공, 내장목공 6일차, 등기구 타공

작성자승연|작성시간26.06.09|조회수15 목록 댓글 0

6월 5일(금) 오전업무보고

1.현장명 : 아펠바움 3차 30호 리모델링

2.진행공정 :

* 외장 6일차

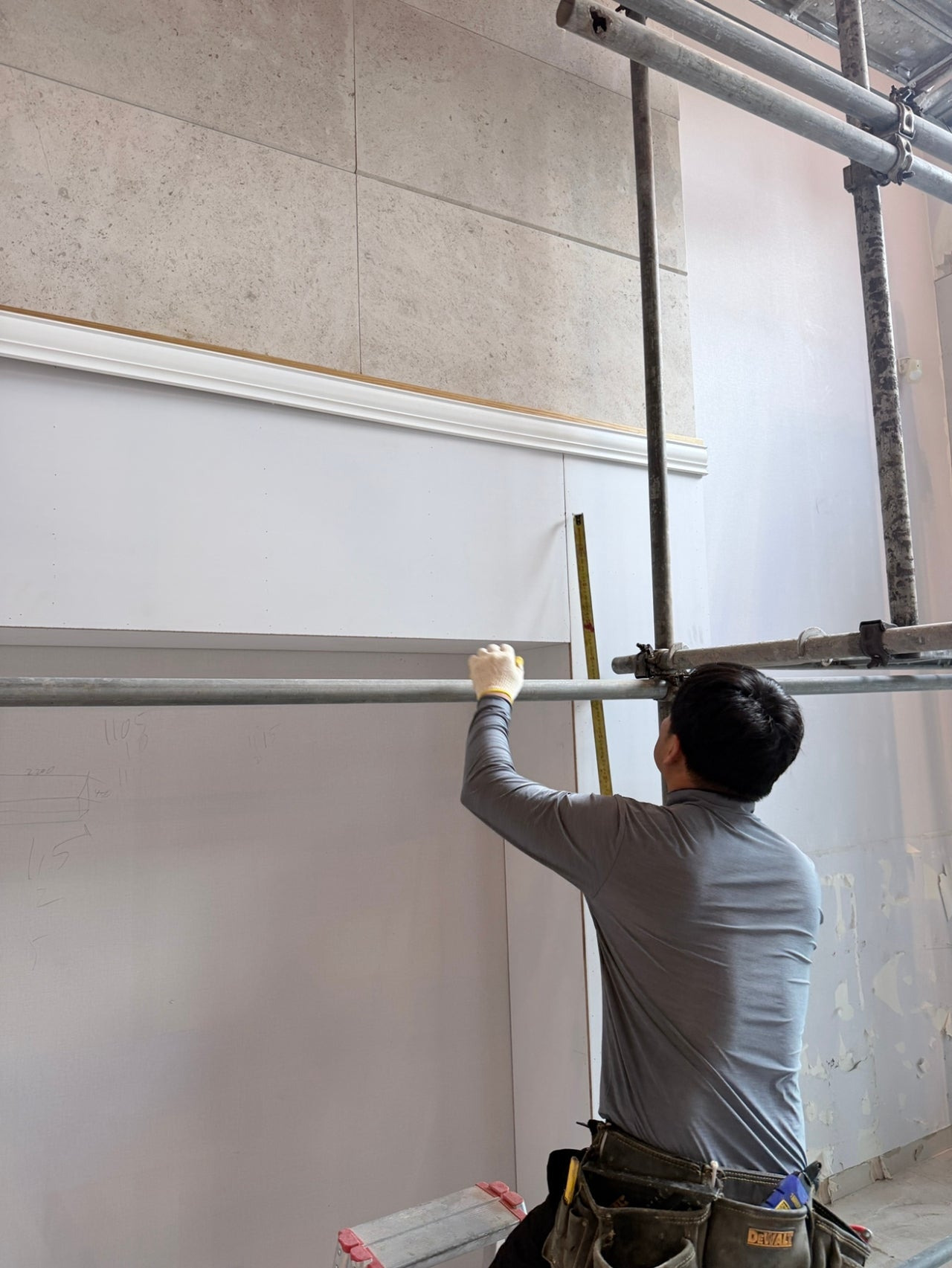

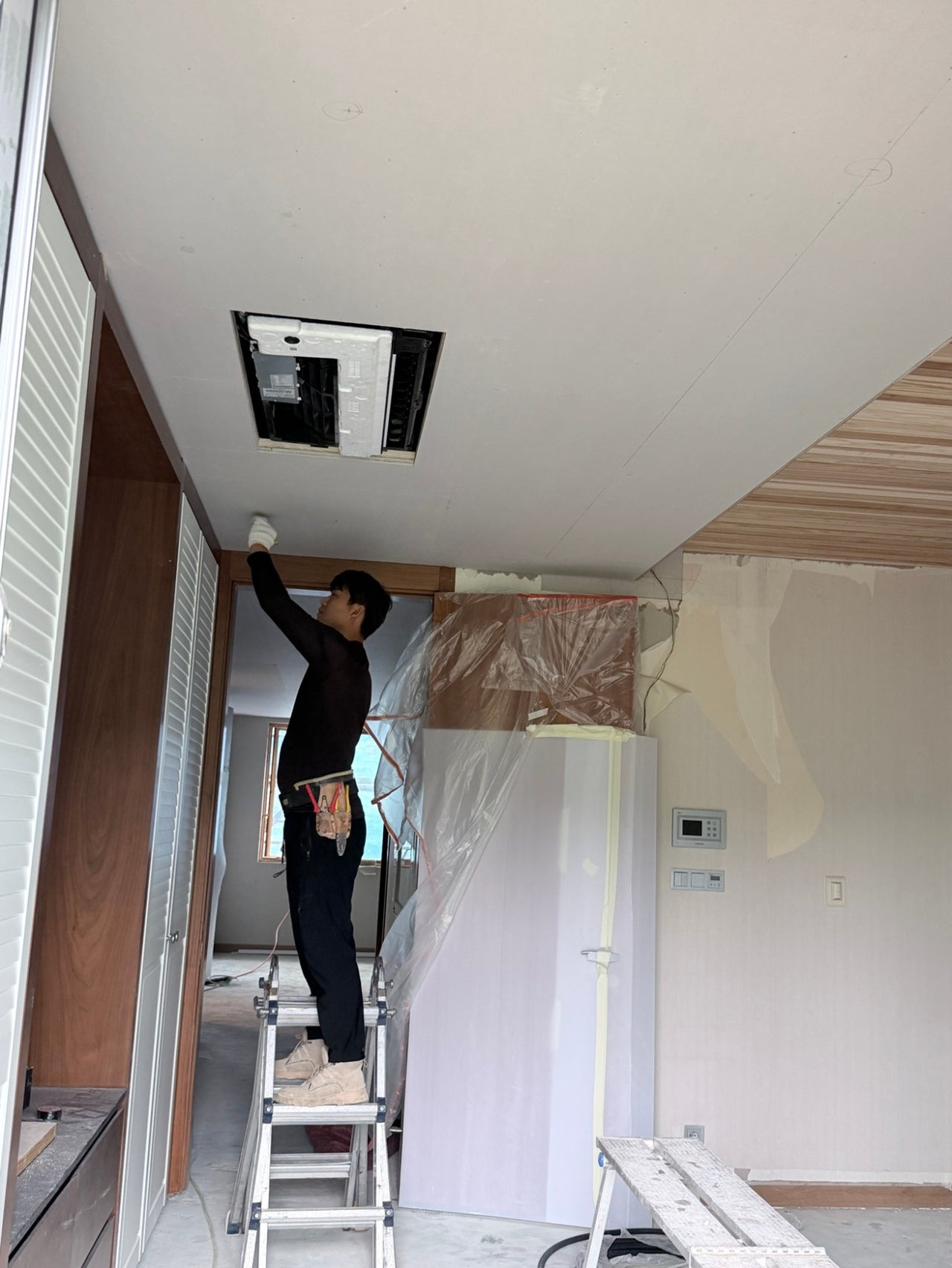

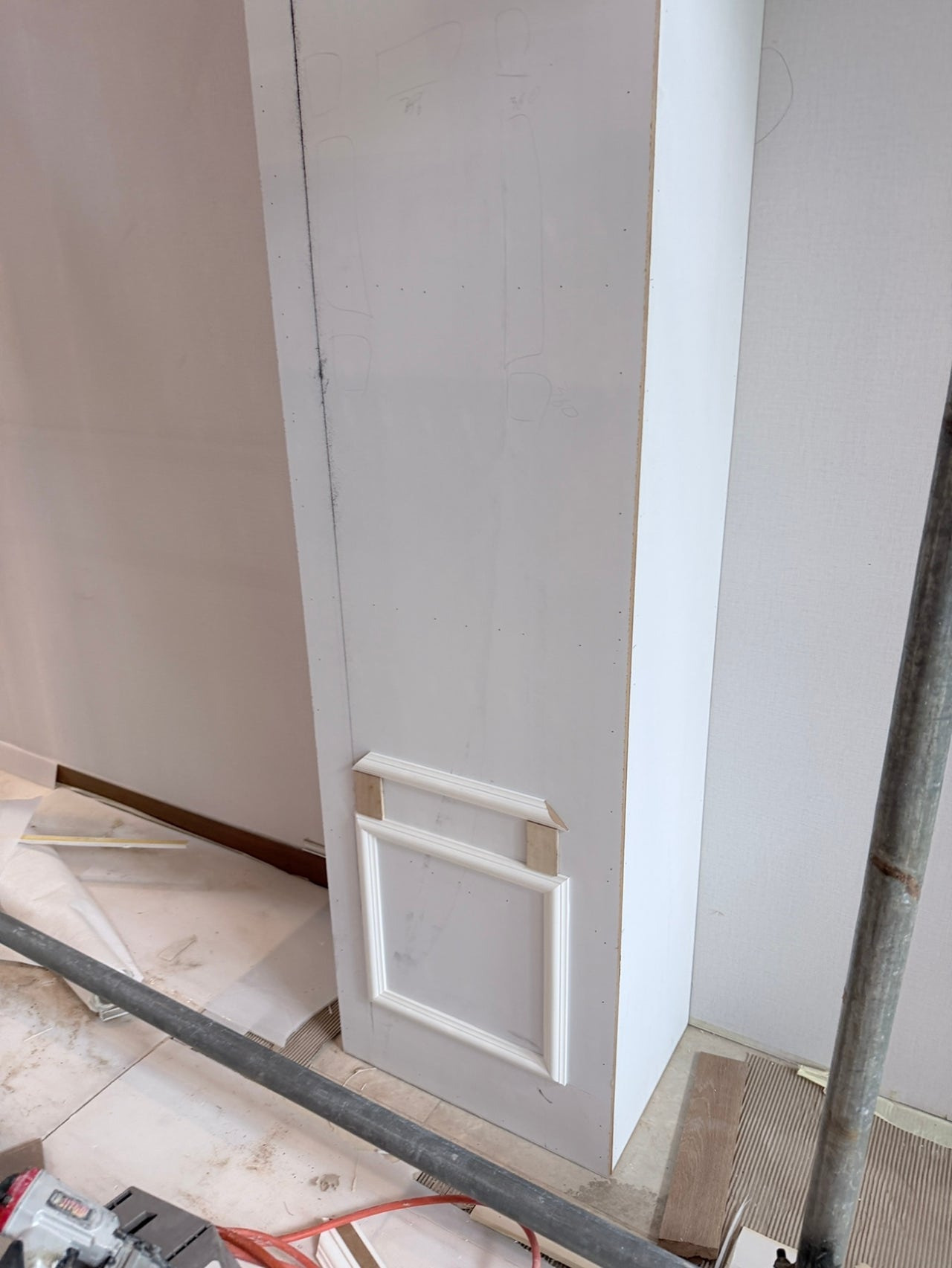

* 내장목공 6일차

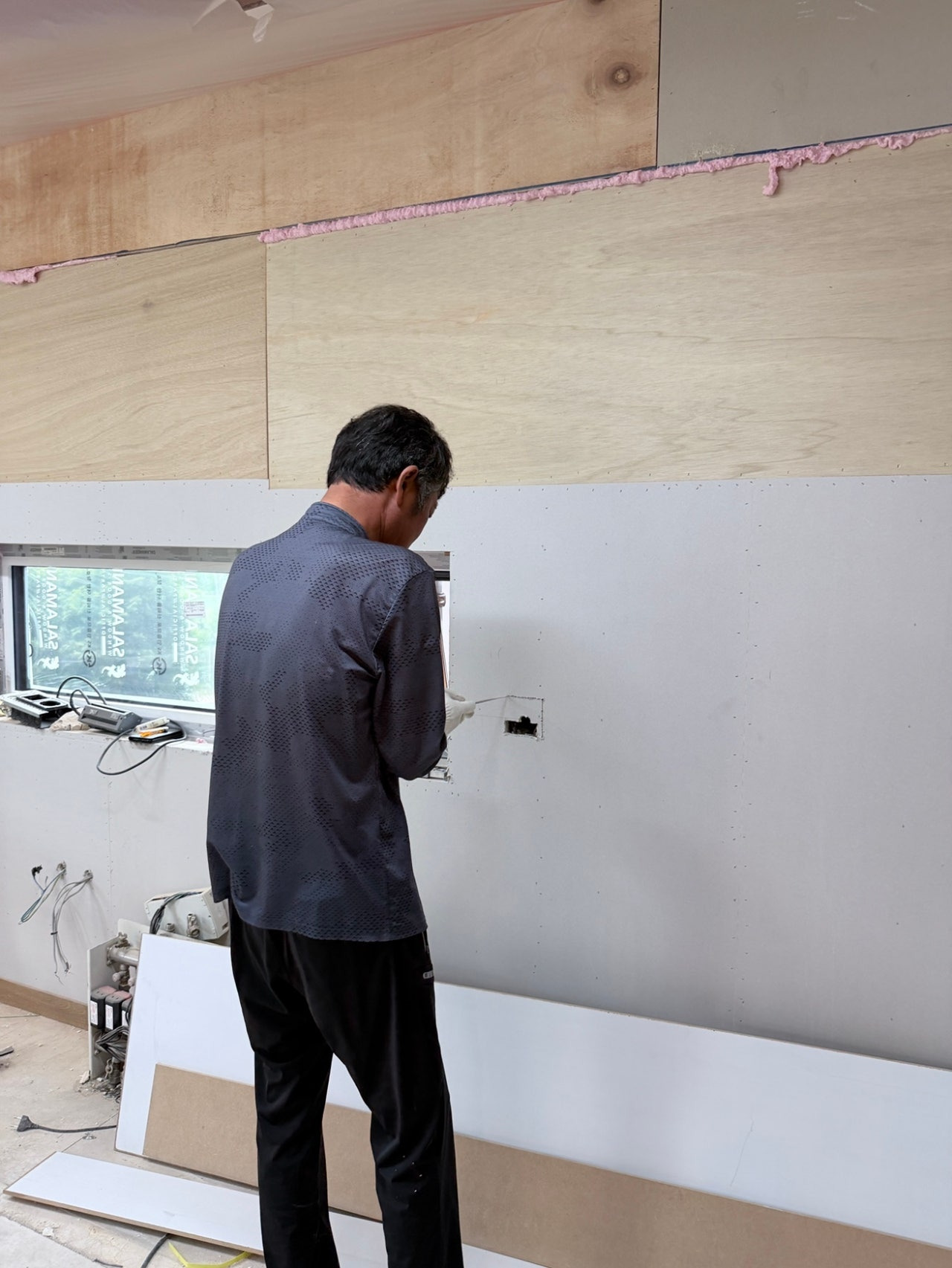

* 등기구 타공

3.공정사진 : 첨부

4.명일공정 :

케뮤(KMEW, ケイミュ) - 외장재(Siding) 시공방법_ 브랜드하우징

구조체 → 방수 → 통기 → 고정 → 실리콘 마감이 5단계가 한 세트인 외장 시스템

사이딩은 뒷면을 위로 해서 절단: 표면을 위로해서 자르면 잘려진 부분에 끄트머리가 일어나거나 모서리가 깨져 떨어진다.

■ 케이엠유(KMEW, ケイミュ) 16MM 를 순서

1 단계: 기준선(수평레벨) 및 스타터 설치

- 레이저로 수평 기준선

- 스타터 레일 설치

- 스타터 고정 피스는 606mm이하의 간격으로 하지에 고정

2 단계 — KMEW 코너 패널 시공

헤드형 조이너는 사이딩의 메지가 어긋나게 되지 않도록 방지하는

역할도 있으므로 반드시 적절한 사이즈의 물건을 사용하고 600mm간격으로 조이너 좌우부분에 나사로 고정

3 단계 — KMEW 16mm 패널 시공

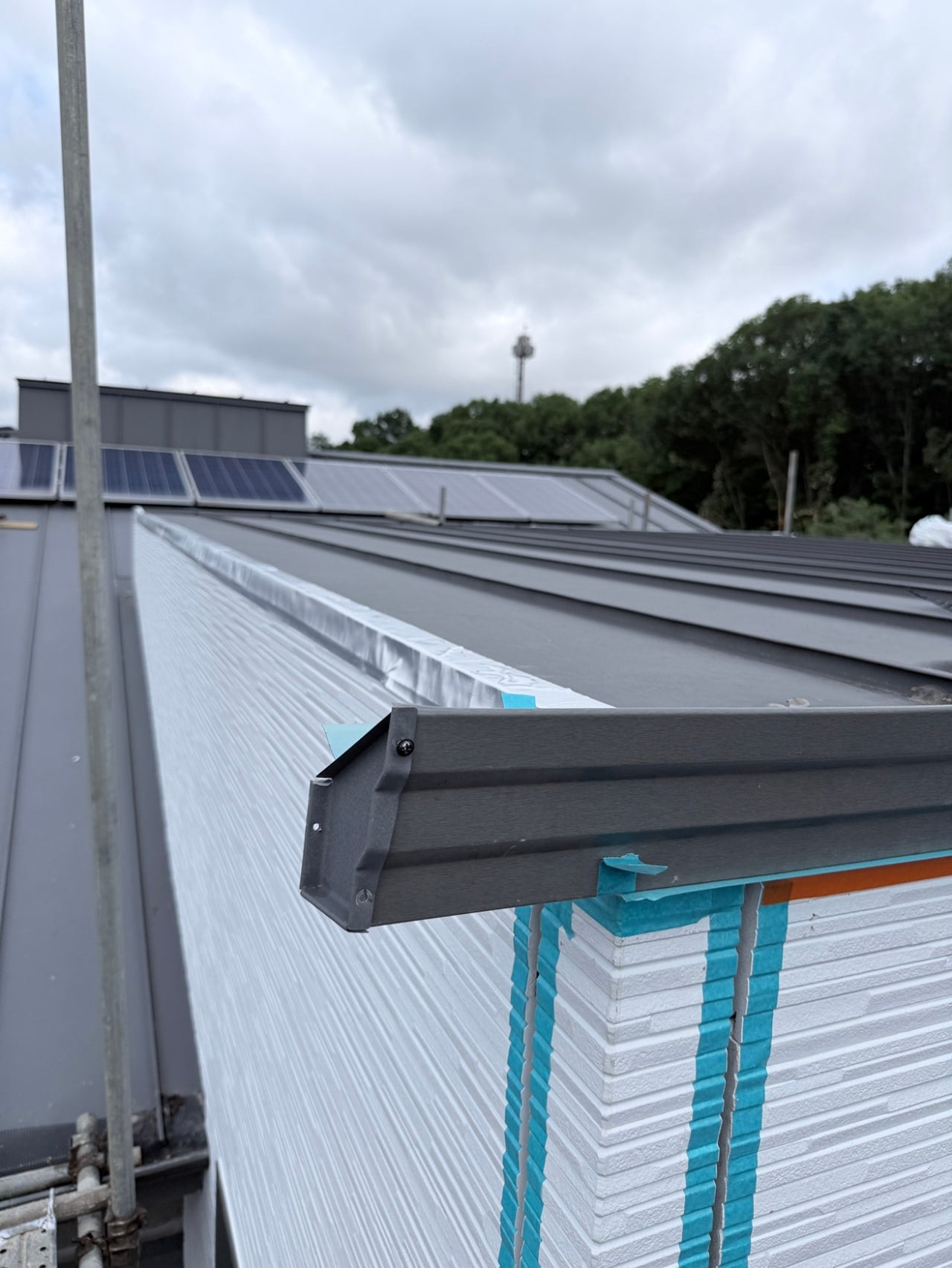

사이딩과 기장 후레싱 사이의 공간은 10~15mm정도 만들어 놓으십시오.

① 시공 방향: 아래 → 위

② 평판용 클립 고정 방식 (고급 시공)

- 전용 클립 → 패널 하단 홈에 걸림

- 상부는 클립으로 지지

- 외부에서 피스 노출 없음

- 평판용 클립에는 많은 수의 나사 구멍이 있습니다만 기본은 중앙의 구멍에 전용 나사 1개로 고정한다.

- 가운데의 구멍에 고정이 불가능한 경우는 좌우 구멍 어느 한쪽에는 설치

- 세로 메지부에는 전용 헤드형 조이너를 설치하는데 조이너 좌우 부분에 600mm간격으로 나사로 고정. 메지 간격은 10mm정도

4 단계 — 인코너부에는 인코너 후레싱을 설치

- 좌우 어느 한쪽의 사이딩을 설치

- 엔드 조이너(조이너 모서리가 하나인 상품)를 설치, 코킹 메지 공간을 확보하고 나서 다른 한쪽의 사이딩을 설치

5 단계 — 상부 개구부 설치

- 개구부는 10mm정도의 공간을 만들어 코킹

- 개구부 상하에는 나사·못 고정이 불가능 하기 때문에 스페이서를 사용하며

사이딩 끝에서 못으로 고정시킬 간격 30~40mm를 확보하여 사이딩 표면에 고정 나사60으로 고정

- 개구부의 좌우에는 반드시 엔드 조이너를 설치하고 나서 사이딩을 설치

6 단계 — 줄눈 코킹재의 주입

KMEW 외장의 품질은 줄눈에서 완성됩니다.

- 접착면에 먼지・기름기・수분이 남아있으면 코킹의 접착불량으로 이어져, 박리의 원인이 됩니다.

- 백업재의 설치

- 사이딩의 끝에서 끝까지, 표면의 요철을 따라 신중하게 마스킹 테이프 시공

- 프라이머 도포

- 주입이 부족하면 접착불량으로 이어져 박리의 원인, 카트리지는 KMEW전용 제품으로 반드시 사용

- 헤라(긁개) 처리

- 마스킹 테이프의 제거(코킹재가 굳기 전에 마스킹 테이프를 나무 토막 등으로 휘감으면서 뗀다)

(반드시 코킹이 굳기 전에 제거 한다)

내장공사 간접 등박스 만들기_ 브랜드하우징

내장공사에서 간접 등박스(코브 조명 박스)는 단순히 “조명 넣는 박스”가 아니라 빛의 방향, 눈부심 방지, 유지보수까지 고려한 디테일 공사입니다.

특히 단독주택에서는 천장 마감 퀄리티를 크게 좌우합니다.

간접 등박스란? 천장이나 벽에 박스를 만들어 LED 조명이 직접 보이지 않게 숨기고 반사광으로 공간을 밝히는 구조

즉,

“조명이 보이는 것”이 아니라

“빛만 보이게 하는 방식”

1. 보통 구성

천장 슬라브

경량철골(목재)

석고보드 박스 제작

LED 바 설치 공간

점검구 / 전원 연결

2. 시공 순서

STEP 1

도면 및 조명 위치 확정

- 라인 위치

- 스위치 구간

- 전원 위치

- 점검 가능 여부

STEP 2

- 경량 목재, 철골 하지 작업

- 수평 정확히

- 뒤틀림 방지

- 보강 필요

STEP 3

- 석고보드/ 합판 박스 제작

- 모서리 직각 중요

STEP 4

- 전기 배선 선시공

- LED 설치 전에 SMPS 위치, 유지보수 접근성

STEP 5

퍼티 + 샌딩 + 도장

이 단계 품질이 최종 퀄리티 결정

STEP 6

LED 설치

COB 라인조명

LED 바

T5 간접등

[출처]
[아펠바움 3차 30호 리모델링 동백여행] 외장 6일차 KMEW 시공, 내장목공 6일차, 등기구 타공 (문팀장의 목조주택 이야기(브랜드 하우징)-Brand housing) | 작성자 문팀장

▶브랜드하우징 네이버 카페 : https://cafe.naver.com/metalwood
▶브랜드하우징 홈페이지: http://www.brandhousing.co.kr
▶본사 : 경기도 성남시 분당구 야탑로 81번길 10 아미고타워 707호 ▶전화번호:031-714-2426
▶세종지사 주소: 세종특별자치시 고운동 1533번지 부성빌딩 1층    ▶전화번호:044-868-2426

집이란 공학의 머리와 인문학의 가슴으로 지어야만 건축이란 이름을 붙일수 있다- 문팀장 씀
#브하 #브랜드하우징 #문팀장의목조주택이야기 #네이버카페 #목조주택 #단독주택 #문팀장
