예천 현장(4편) - 늘 같은 마음, 나간 자리가 더 아름답도록..

작성자내맘을 정하였노라|작성시간15.07.06|조회수768 목록 댓글 15

어제,

오늘~

전기공사까지 마무리 되었습니다.

깔끔하게 회색 알루미늄 닥트로 했습니다.

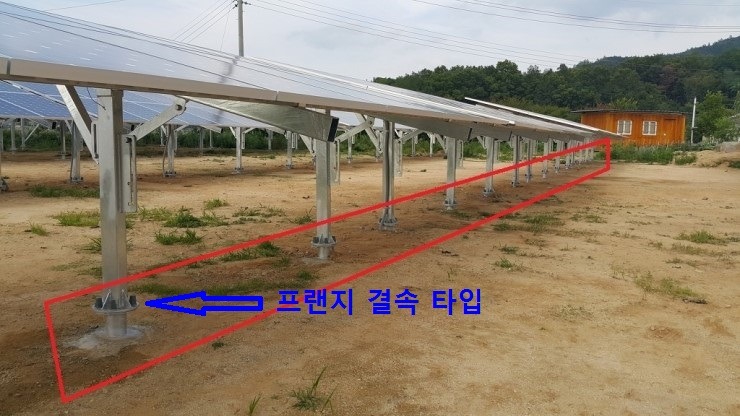

                                 어레이 하단, 기초의 이런 모습 볼 때마다 파일 기초로 하기를 잘했다는 생각이 듭니다.

                                 사업주께서도 콘크리트 방석기초로 했으면 많은 아쉬움이 생겼을 거라 합니다.

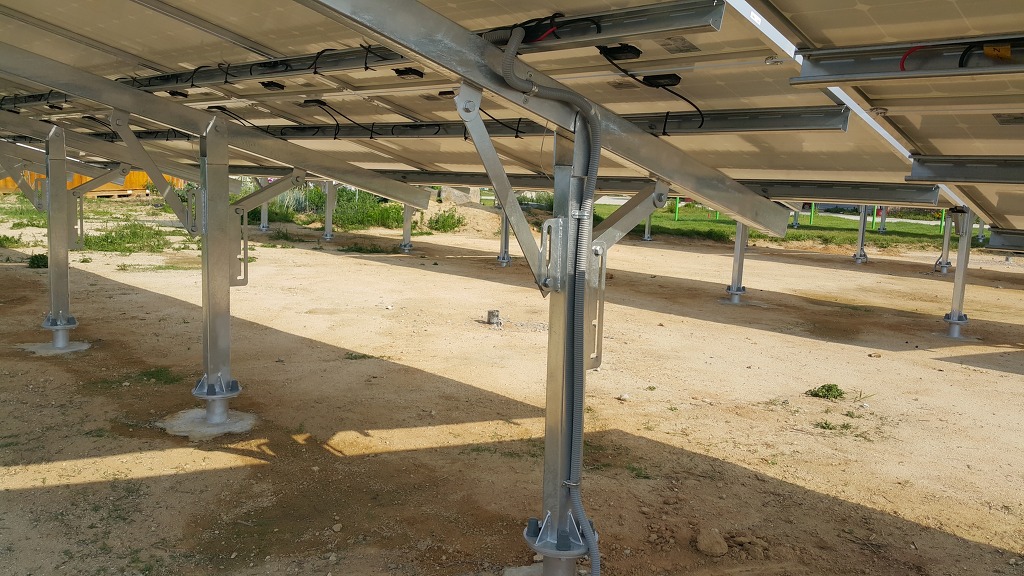

                                 파일기초와 어레이기둥의 프랜지 체결볼트를 캡으로 깔끔히 마무리 했습니다.

 저압반과 접속반,

 그리고 SMA 분산형(25KW*4기) 인버터 입니다.

 야생동물의 출현이 있는 곳이기에 2000*2000 펜스 설치 해 보호했습니다.

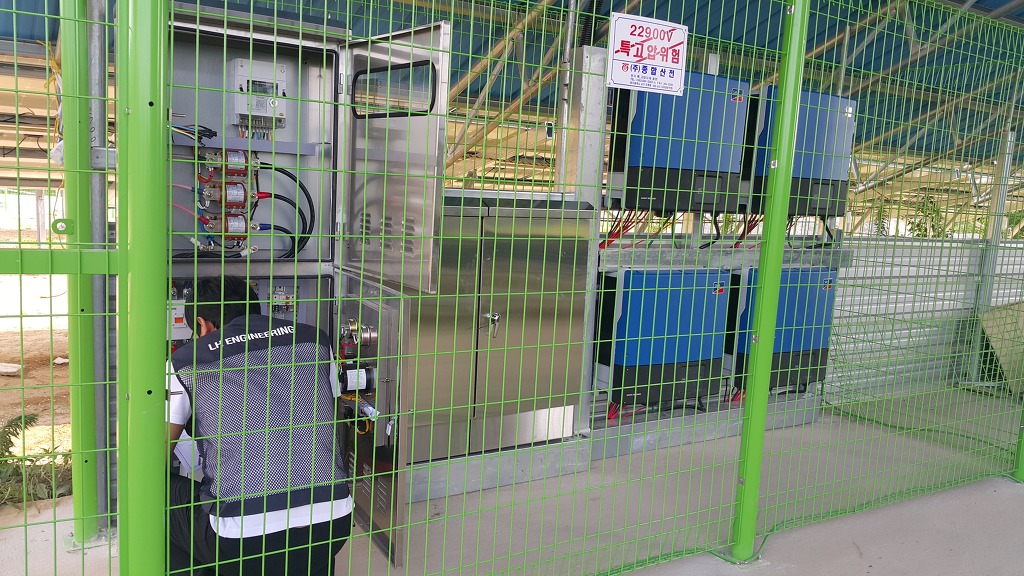

                                           감리의 사전 검사가 행해지고 있습니다.

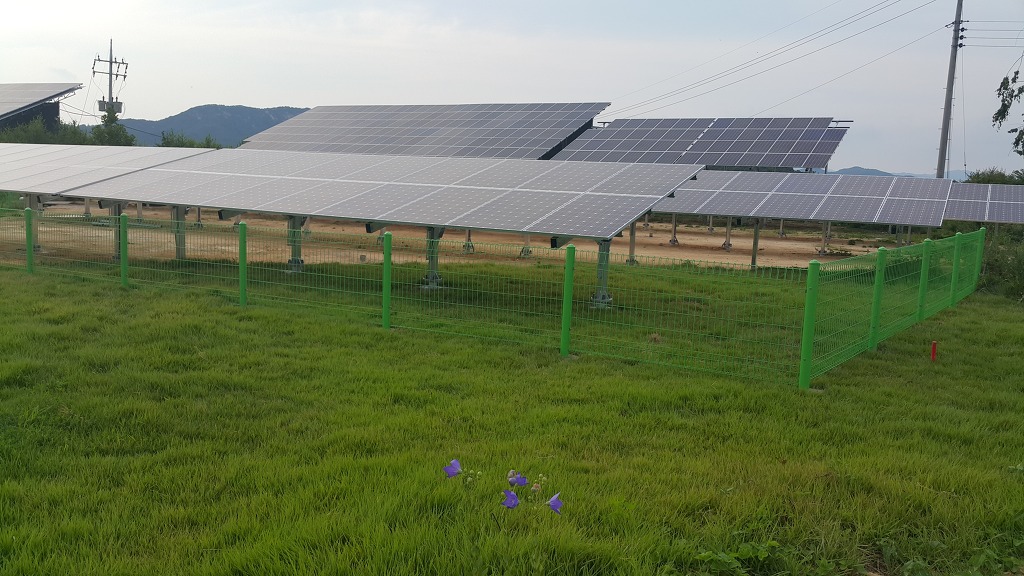

저압설계라 펜스설치 의무는 없으나 경계는 필요할 거 같아 설치했습니다.

앙증맞군요~

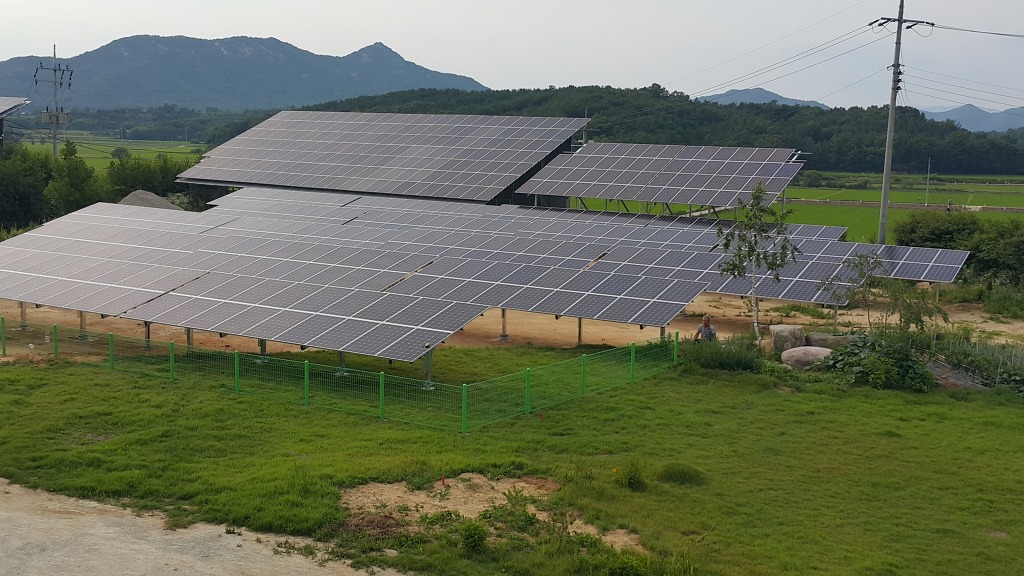

착공이후로 14일이 지났습니다.

수요일(8일)에 사용전 검사이니 공사 시작(6/23일) 이후로는  16일 걸렸군요.

사업주께 드릴 선물은 좋은 발전량과 안전하면서 멋진 발전소를 빠른 시간안에 지어 드리는 것이겠죠?

동현ENC 최계용상무.
