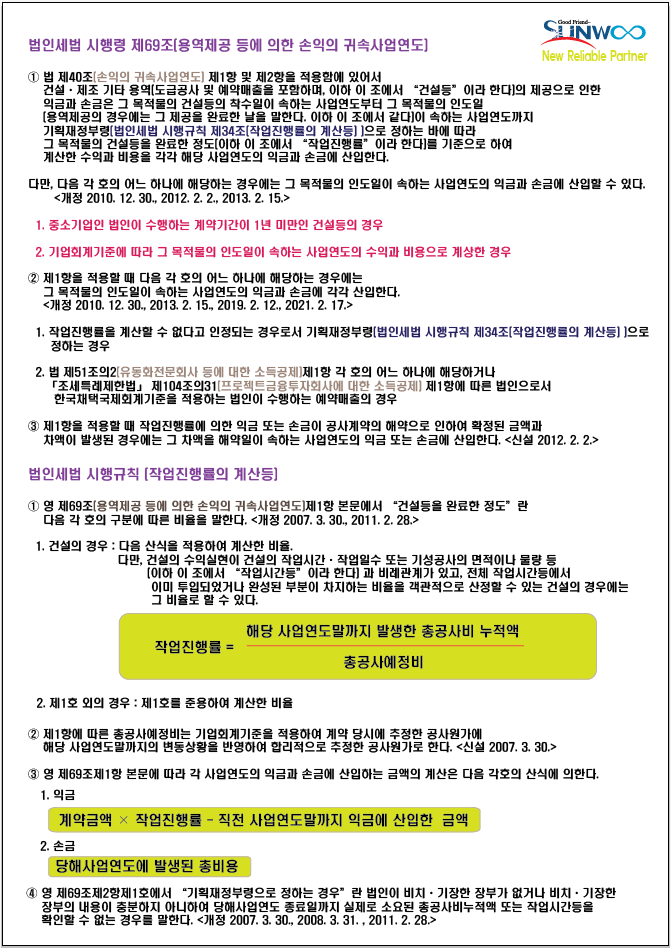

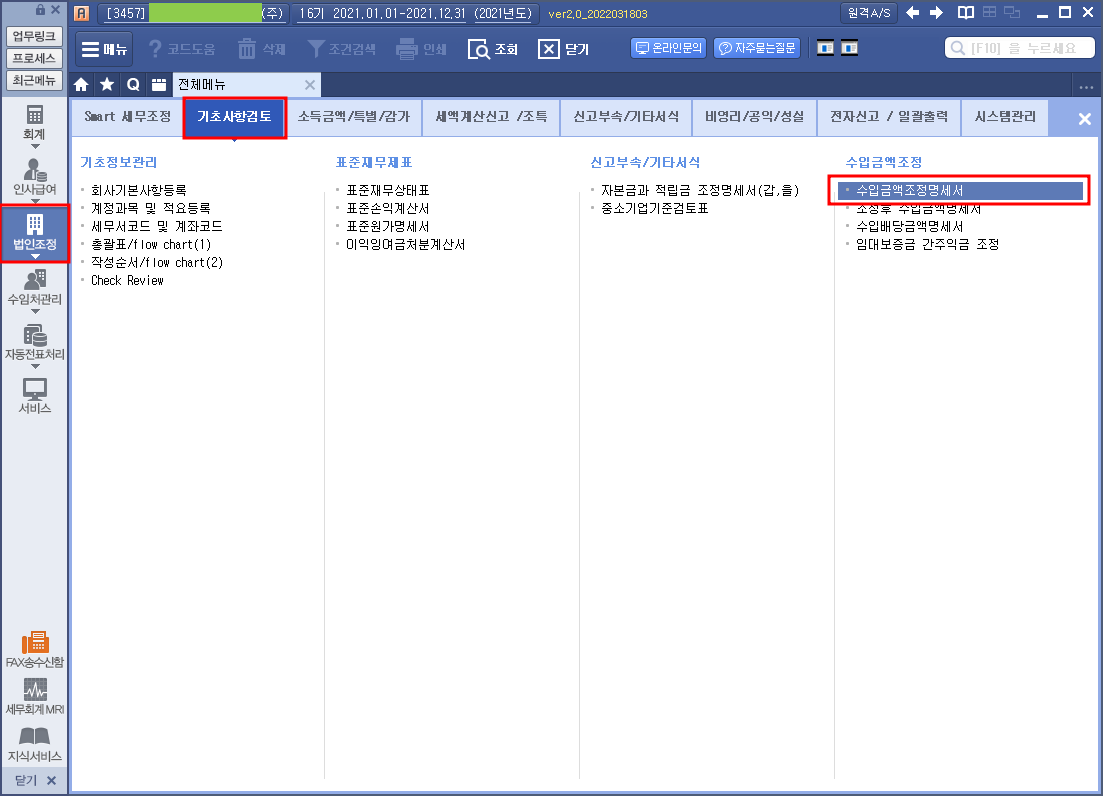

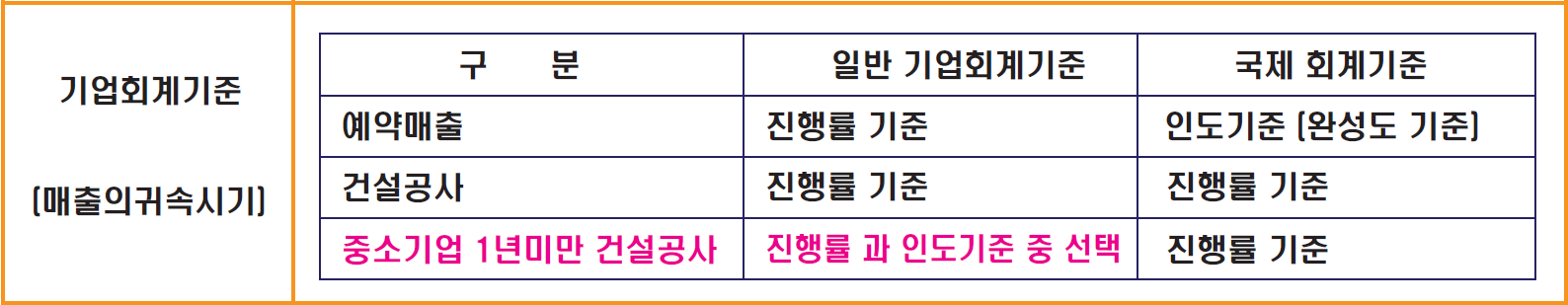

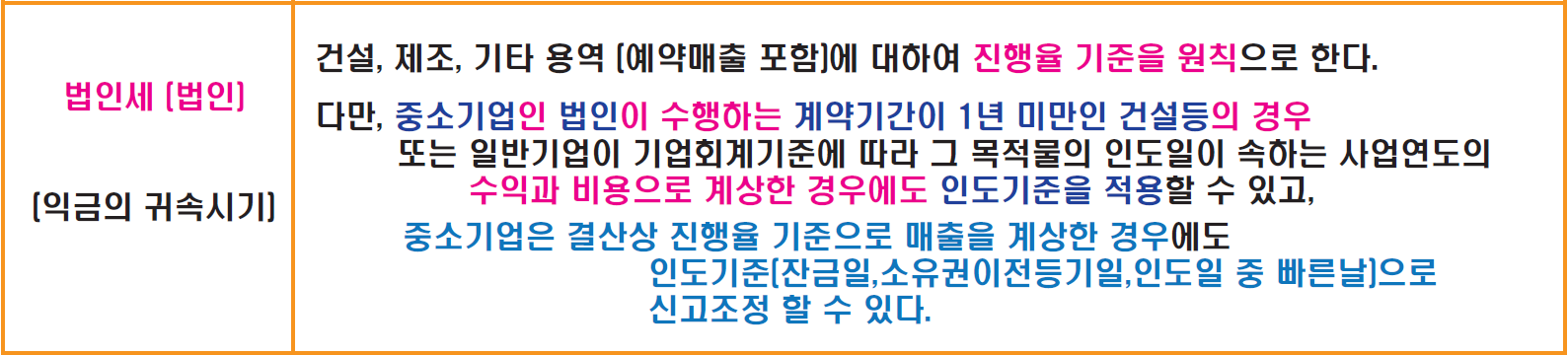

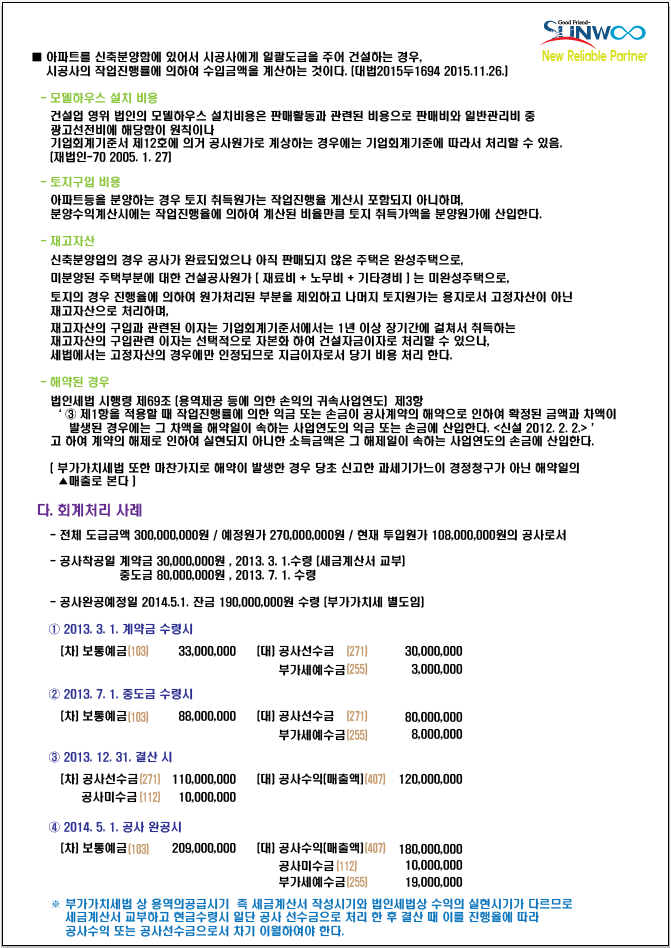

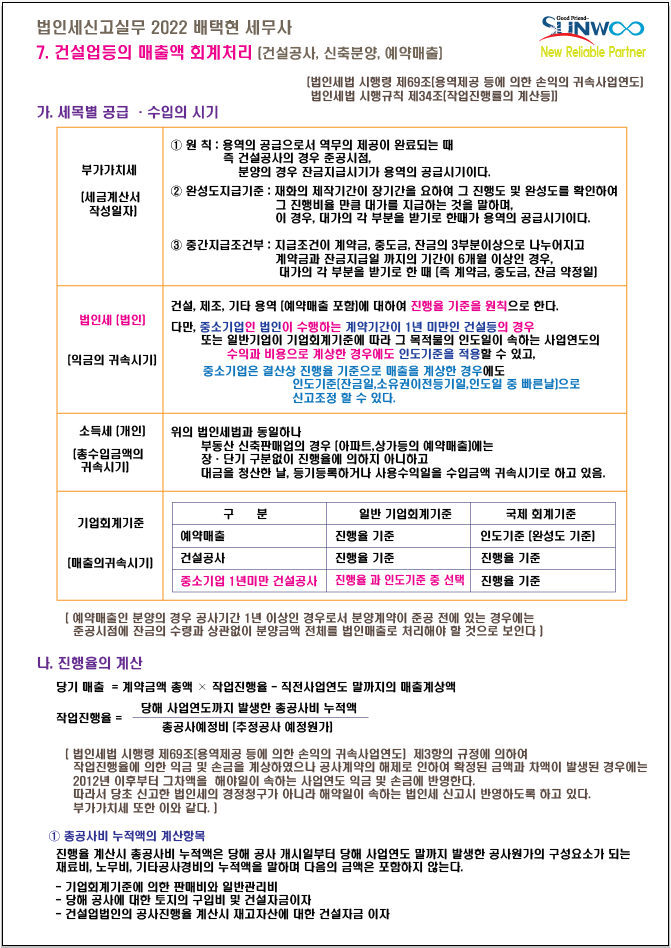

건설업등의 매출액 회계처리 (건설공사 , 신축분양 , 예약매출) 법령 제69조 용역제공 등에 의한 손익의 귀속사업연도 (진행률,인도일)
작성자주황규작성시간22.03.20조회수2,634 목록 댓글 0
제2절 건설형 공사계약
목적
16.19 이 절의 목적은 건설형 공사계약의 회계처리와 공시에 대한 사항을 규정하는 데 있다. 건설형 공사는 일반적으로 여러 회계기간에 걸쳐 진행되기 때문에 이 절의 주요 내용은 공사수익과 공사원가를 공사가 수행되는 회계기간에 적절하게 배분하여 인식하는 회계처리에 대한 것이다.
적용범위
16.20 이 절은 사전에 확정된 계약에 따라 총공사수익과 총공사원가의 추정이 가능하기 때문에 이익을 공사진행 정도에 따라 인식할 수 있는 건설형 공사계약에 적용한다.
따라서, 이 절은 건설업뿐만 아니라 공사계약의 형태가 유사한 경우에는 기타 산업에도 적용할 수 있다.
16.21 이 절을 적용하지 아니하는 계약의 예는 다음과 같다.
⑴ 구매자가 규격을 정하여 주문한 제품이지만 표준화된 제조공정에서 생산한 후 통상적인 영업망을 통해 판매하고,
수익을 판매기준에 따라 인식할 수 있으며 매출원가가 재고자산의 평가를 통하여 산출될 수 있는 제품의 공급 계약
⑵ 규격화된 제품을 일정기간 동안의 반복생산을 통하여 공급하거나 보유 재고를 공급하는 계약
16.22 건설형 공사계약은 일반적으로 건물이나 교량, 댐, 파이프라인, 도로, 터널 등의 건설공사계약을 의미하지만, 이외에도 선박이나 항공기, 레이더․무기․우주장비 등의 복잡한 전자장비의 제작과 같은 특별한 주문생산형 공사계약도 포함한다.
건설형 공사계약은 단일자산의 건설공사를 위해서 체결될 수 있으며, 설계, 기술, 기능 또는 그 최종적 목적이나 용도에 있어서 밀접하게 상호 관련되거나 상호의존적인 복수자산의 건설공사를 위해서도 체결될 수 있다. 이러한 건설형 공사계약의 예로는 제련소, 기타 복잡한 생산설비나 기계장치의 건설형 공사계약이 있다.
16.23 이 절의 목적상 건설형 공사계약에는 다음과 같은 유형의 계약 등을 포함한다.
⑴ 공사감리나 설계용역의 계약과 같이 자산의 건설공사와 직접적으로 관련된 용역제공 계약
⑵ 자산의 철거나 원상회복, 그리고 자산의 철거에 따르는 환경의 복구에 관한 계약
⑶ 청약을 받아 분양하는 아파트 등 예약매출에 의한 건설공사계약
공사계약의 병합과 분할
16.24 이 절은 공사계약별로 적용함을 원칙으로 한다. 그러나 계약내용의 경제적 실질을 올바로 반영하고 기간손익의 왜곡을 방지하기 위하여 문단 16.25와 문단 16.26에서 정하는 바와 같이 동일 계약 내에서도 구분 가능한 부분별로 이 절을 적용하거나, 또는 여러 계약을 하나의 계약으로 보아 이 절을 일괄 적용해야 한다.
16.25 여러 자산의 건설공사에 대하여 단일의 계약을 체결하였더라도 다음의 조건을 모두 충족하는 경우에는 여러 자산의 건설공사를 각각 독립된 건설공사로 본다.
⑴ 각 자산에 대하여 별개의 공사제안서가 제출된다.
⑵ 각 자산에 대해 독립된 협상이 이루어졌으며, 발주자와 건설사업자는 각 자산별로 계약조건의 수락 또는 거부가 가능하다.
⑶ 각 자산별로 원가와 수익의 인식이 가능하다.
16.26 다음의 조건을 모두 충족시키는 경우에는 복수계약 전체를 단일 건설형 공사계약으로 본다.
⑴ 복수의 계약이 일괄적으로 협상된다.
⑵ 설계, 기술, 기능 또는 최종용도에서 복수의 계약이 상호 밀접하게 연관되어 사실상 단일 목표이윤을 추구하는 하나의 프로젝트가 된다.
⑶ 복수의 계약이 동시에 진행되거나 연쇄적으로 이행된다.
16.27 다음과 같은 경우에는 발주자의 요구나 계약의 수정에 따라 추가되는 자산의 건설공사를 독립된 건설공사로 본다.
⑴ 추가되는 자산이 설계, 기술, 기능에 있어서 원래의 계약에 포함된 자산과 유의적으로 차이가 있거나,
⑵ 추가공사의 공사계약금액이 원래 계약상의 공사계약금액과 별도로 협상된다.
공사수익
16.28 공사수익은 다음의 항목으로 구성된다.
⑴ 최초에 합의된 계약금액
⑵ 건설공사내용의 변경이나 보상금 또는 장려금의 지급에 따라 추가될 수익 중 발생가능성이 매우 높고 신뢰성 있는 측정이 가능한 금액
16.29 공사수익은 수취하였거나 수취할 대가의 공정가치로 측정한다. 이러한 공사수익의 측정치는 미래 사건의 결과와 관련된 다양한 불확실성에 의해 영향을 받는다.
따라서 공사수익의 측정치는 다음과 같은 사건이 발생하거나 측정 당시의 불확실성이 해소되면 수정되어야 한다.
⑴ 원래의 계약이 합의된 회계연도 후에 발생한 공사내용의 변경이나 보상 합의
⑵ 물가연동조항에 따른 공사계약금액의 변경
⑶ 건설사업자사 자신이 귀책사유로 완공시기가 지연됨에 따라 위약금을 부담한 결과 계약수익금액이 감소되는 경우
⑷ 정액계약이 산출물 단위당 고정가격에 기초하여 정해진 경우, 산출량이 증가함에 따라 계약수익이 증가하는 경우
16.30 보상금은 건설사업자가 공사계약금액에 포함되어 있지 않은 비용을 발주자나 다른 당사자로부터 보전받는 금액이다.
예를 들면, 발주자에 의한 보상금은 발주자에 의하여 공사가 지체되거나 제시한 설계에 오류가 있을 때, 또는 공사내용의 변경과 관련하여 분쟁이 있을 때 발생할 수 있다. 보상금의 측정은 불확실성이 높으며 협상결과에 따라 달라질 수 있다.
따라서, 보상금은 발주자가 지급 요청을 수락하였거나 수락할 가능성이 매우 높고, 그 금액을 신뢰성 있게 측정할 수 있는 경우에 한하여 공사수익에 포함한다.
16.31 장려금은 특정 수행기준을 충족하거나 초과할 때 건설사업자가 발주자로부터 수취하는 추가금액이다. 예를 들면, 공사의 조기완료에 대해 건설사업자에게 계약상 정해진 장려금이 지급될 수 있다.
장려금은 특정 수행기준이 충족되거나 초과될 가능성이 매우 높은 정도로 공사가 충분히 진행되었으며, 그 금액을 신뢰성 있게 측정할 수 있는 경우에 한하여 공사수익에 포함한다.
공사원가
16.32 공사원가는 다음의 항목으로 구성된다.
⑴ 특정공사에 관련된 공사직접원가
⑵ 특정공사에 개별적으로 관련되지는 않으나 여러 공사활동에 배분될 수 있는 공사공통원가
⑶ 계약조건에 따라 발주자에게 청구할 수 있는 기타 특정공사원가
16.33 특정공사에 관련된 공사직접원가의 예는 다음과 같다.
⑴ 건설공사에 사용된 재료원가
⑵ 현장감독을 포함한 현장인력의 노무원가
⑶ 문단 16.61에 따라 계상한 생산설비와 건설장비의 감가상각비
⑷ 생산설비, 건설장비 및 재료의 건설현장으로의 또는 건설현장으로부터의 운반비
⑸ 생산설비와 건설장비의 임차료
⑹ 공사와 직접 관련된 설계와 기술지원비
⑺ 외주비
⑻ 공사종료시점에서 추정한 하자보수와 보증비용
⑼ 제3자에 대한 보상
⑽ 이주대여비 관련 순이자비용
⑾ 창고보관료, 보험료 등 특정공사 진행과정에서 직접적으로 발생한 기타 비용
16.34 특정공사에 배분될 수 있는 공사공통원가에는 보험료, 특정공사에 직접 관련되지 않은 설계와 기술지원비, 기타 공사간접원가 및 자본화될 금융비용 등이 있다.
공통원가는 체계적이고 합리적인 방법에 따라 손익계산단위에 배분되며, 배분방법은 비슷한 성격의 모든 원가에 동일하게 적용한다.
손익계산단위는 수익을 인식하고 원가를 계상하며 손익을 측정하기 위해 구분한 공사손익의 계산단위를 말한다.
일반적으로는 각각의 계약이 손익계산단위가 된다.
그러나 계약의 병합이나 분할의 조건을 충족시키는 계약의 경우에는 여러 개의 계약이 하나의 손익계산단위가 될 수 있으며, 하나의 계약에 여러 개의 손익계산단위가 있을 수도 있다.
16.35 계약 조건에 따라 발주자에게 청구할 수 있는 기타 특정공사원가에는 계약에 규정되어 있는 일부 일반관리원가와 연구개발비 등이 있다.
16.36 공사활동과 관련이 없거나 특정공사에 귀속시킬 수 없는 다음의 비용은 공사원가에서 제외한다.
⑴ 계약상 청구할 수 없는 일반관리원가
⑵ 문단 16.38에 규정되어 있는 공사계약전 지출에 해당하지 않는 판매원가
⑶ 계약상 청구할 수 없는 연구개발원가
⑷ 일시적이 아닌 장기적인 유휴 생산설비나 건설장비의 감가상각비
16.37 계약상의 지출의무자와 실제 지출행위자가 다른 경우에는 다음과 같이 회계처리한다.
⑴ 계약상 건설사업자가 부담해야 할 환경정화비 등을 발주자가 대신 지출하고 건설사업자에게 대금청구를 한 경우, 건설사업자가 발주자로부터 청구 받은 원가로서 지급할 가능성이 높은 금액은 건설공사원가에 가산한다.
⑵ 하도급자가 사용한 건설사업자 장비의 사용료에 대해 건설사업자가 하도급자에게 원가 청구를 하는 경우와 같이 건설사업자가 부담한 공사원가를 하도급자 등에게 청구한 때는 상대방이 지급요청을 수락하거나 수락할 가능성이 매우 높고, 지급받을 금액을신뢰성 있게 측정할 수 있는 경우에 건설공사원가에서 차감한다.
공사계약전 지출
16.38 공사원가는 계약체결일로부터 계약의 최종적 완료일까지의 기간동안에 당해 공사에 귀속될 수 있는 원가를 포함한다. 그러나 계약에 직접 관련이 되며 계약을 획득하기 위해 공사계약체결 전에 부담한 지출은, 개별적으로 식별이 가능하며 신뢰성 있게 측정될 수 있고 계약의 체결가능성이 매우 높은 경우에 공사원가의 일부로 포함된다.
공사원가에 포함되는 공사계약전 지출은 경과적으로 선급공사원가로 계상하며, 당해 공사를 착수한 후 공사원가로 대체한다.
공사수익과 비용의 인식
16.39 문단 16.41 또는 16.42의 조건을 충족하여 공사결과를 신뢰성 있게 추정할 수 있을 때는 진행기준을 적용하여 공사수익을 인식한다.
당기공사수익은 공사계약금액에 보고기간종료일 현재의 공사진행률을 적용하여 인식한 누적공사수익에서 전기말까지 계상한 누적공사수익을 차감하여 산출한다.
16.40 당기공사원가는 당기에 실제로 발생한 총공사비용에 공사손실충당부채전입액(추정공사손실)을 가산하고 공사손실충당부채환입액을 차감하며 다른 공사와 관련된 타계정대체액을 가감하여 산출한다.
16.41 정액공사계약의 공사결과는 다음의 조건이 모두 충족된다면 신뢰성 있게 추정할 수 있다.
⑴ 총공사수익 금액을 신뢰성 있게 측정할 수 있다.
⑵ 계약과 관련된 경제적 효익이 건설사업자에게 유입될 가능성이 매우 높다.
⑶ 계약을 완료하는 데 필요한 공사원가와 공사진행률을 모두 신뢰성 있게 측정할 수 있다.
⑷ 공사원가를 명확히 식별할 수 있고 신뢰성 있게 측정할 수 있어서 실제 발생된 공사원가를 총공사예정원가의 예상치와 비교할 수 있다.
16.42 원가보상공사계약의 공사결과는 다음의 조건이 모두 충족된다면 신뢰성 있게 추정할 수 있다.
⑴ 계약과 관련된 경제적 효익이 건설사업자에게 유입될 가능성이 매우 높다.
⑵ 계약에 귀속될 수 있는 공사원가를 명확히 식별할 수 있고 신뢰성 있게 측정할 수 있다.
16.43 공사수익은 건설사업자가 발주자로부터 지급받을 공사계약금액에 근거하여 계상함을 원칙으로 한다.
다만, 건설사업자가 실질적으로는 단순한 관리자로서 용역보수 또는 수수료만을 받는 경우에는 공사계약금액 중 건설사업자에게 실제로 귀속될 금액만을 공사수익으로 계상한다.
16.44 진행기준하에서 공사수익은 그 공사가 수행된 회계기간별로 인식한다. 공사원가도 일반적으로 공사가 수행된 회계기간의 비용으로 인식한다.
그러나 잔여 공사기간 중에 발생이 예상되는 공사원가의 합계액이 동 기간 중 인식될 공사수익의 합계액을 초과할 경우에는 문단 16.53에 따라 당해 초과액을 당기의 비용으로 인식하고 공사원가에 포함하여 보고한다.
16.45 공사수익(결과)은 그 공사와 관련한 경제적 효익이 기업에 유입될 가능성이 매우 높은 경우에만 신뢰성 있게 측정할 수 있다.
문단 16.51의 경우와 같이 계약과 관련된 경제적 효익이 기업에 유입될 가능성이 낮은 경우에는 현금의 수입이 있을 때까지 공사수익을 인식하지 아니한다.
그러나 이미 공사수익으로 손익계산서에 인식된 금액의 회수가능성에 불확실성이 발생하는 경우에도 공사수익을 수정하지 않는다.
공사수익으로 인식된 공사미수금이 추후 회수불가능하게 되면, 기존의 공사수익을 수정하는 것이 아니라 대손비용으로 처리한다.
16.46 건설형 공사계약의 당사자들이 공사수익과 공사원가를 신뢰성 있게 추정하기 위해서는 건설형 공사계약 대상자산에 대한 각 당사자의 구속력있는 권리, 교환되는 대가, 결제의 방법과 조건 등이 명시된 계약이 있어야 한다.
또한, 건설사업자는 효율적인 재무예산 및 보고체제를 갖추어야 한다.
건설사업자는 공사의 진행에 따라 공사수익과 공사원가의 추정치를 재검토하고 필요한 경우에는 추정치를 수정한다.
공사진행중 추정치를 수정한다고 해서 그것이 계약의 결과를 신뢰성 있게 추정할 수 없다는 것을 의미하는 것은 아니다.
16.47 공사진행률은 실제공사비 발생액을 토지의 취득원가와 자본화대상 금융비용 등을 제외한 총공사예정원가로 나눈 비율로 계산함을 원칙으로 한다.
다만, 공사수익의 실현이 작업시간이나 작업일수 또는 기성공사의 면적이나 물량 등과 보다 밀접한 비례관계에 있고, 전체공사에서 이미 투입되었거나 완성된 부분이 차지하는 비율을 객관적으로 산정할 수 있는 경우에는 그 비율로 할 수 있다.
16.48 공사진행률을 발생원가 기준으로 결정할 경우에는 실제로 수행된 작업에 대한 공사원가만 발생원가에 포함한다.
따라서 공사원가에는 포함되나 공사진행에 따라 직접 발생한 지출은 아니므로, 공사진행률 계산의 기준이 되는 발생원가에서 제외되는 공사원가의 예는 다음과 같다.
⑴ 공사현장에 투입되었으나 아직 공사수행을 위해 이용 또는 설치되지 않은 재료 또는 부품의 원가. 다만, 당해 공사를 위해 특별히 제작되거나 조립된 경우는 발생원가에 포함한다.
⑵ 아직 수행되지 않은 하도급 공사에 대하여 하도급자에게 선급한 금액
⑶ 토지의 취득원가
⑷ 자본화대상 금융비용
⑸ 재개발 등의 이주대여비 관련 순이자비용
⑹ 공사손실충당부채전입액
16.49 공사결과를 신뢰성 있게 추정하기 위해 필요한 문단 16.41 또는 문단 16.42의 조건을 충족시키지 못해 진행기준을 적용할 수 없는 예외적인 경우에는 공사수익과 비용을 다음과 같이 인식한다.
⑴ 공사수익은 회수가능성이 매우 높은 발생원가의 범위 내에서만 인식한다.
⑵ 공사원가는 발생된 회계기간의 비용으로 인식한다.
⑶ 공사원가가 공사수익을 초과할 가능성이 매우 높은 경우에는 추정공사손실을 공사손실충당부채전입액으로 하여 즉시 비용으로 인식한다.
16.50 공사초기단계와 같이 공사결과를 신뢰성 있게 추정할 수 없는 상황이 바뀌어 공사결과를 신뢰성 있게 추정할 수 있게 되고 이에 따라서 진행기준을 적용하게 되는 경우에는 이를 회계추정의 변경으로 본다.
16.51 다음과 같은 계약의 경우에는 공사원가의 회수가능성이 낮으므로 관련 공사원가는 즉시 비용으로 인식한다.
⑴ 충분한 구속력이 없어서 그 이행가능성이 상당히 의심되는 공사계약
⑵ 공사의 완료가 계류중인 소송이나 입법결과에 좌우되는 공사계약
⑶ 수용되거나 몰수당하기 쉬운 자산에 대한 공사계약
⑷ 발주자가 그 의무를 이행할 수 없는 공사계약
⑸ 건설사업자가 공사를 완료할 수 없거나 계약상의 의무를 이행할 수 없는 공사계약
16.52 공사의 완성시기는 도급공사와 관련하여 건설사업자가 이행하기로 한 계약상 주된 의무를 완료한 때로서, 일반적으로 공사의 목적물이 준공된 때로 한다.
다만, 동 공사와 관련된 추가공사비 또는 하자보수비 등을 합리적으로 예측하여 충당부채를 설정한 경우에는 동 공사의 목적물을 실질적으로 사용할 수 있는 때로 할 수 있다.
추정공사손실의 인식
16.53 공사와 관련하여 향후 공사손실의 발생이 예상되는 경우에는 예상손실을 즉시 공사손실충당부채로 인식하고 중요 세부내용을 주석으로 기재한다.
⑴ 당기에 계상하는 공사손실충당부채전입액(추정공사손실)은 잔여공사기간 중에 발생이 예상되는 공사원가의 합계액이 동기간 중 인식될 공사수익의 합계액을 초과하는 금액이며, 공사 전 기간에 걸쳐 예상되는 총공사손실액에 과거 기간 중에 인식한 공사이익이 있을 경우 이를 합계한 금액과 같다. 공사손실충당부채전입액은 당기의 비용으로 처리하고 실제발생공사원가에 부가하여 공사원가로 보고한다.
⑵ 차기 이후의 공사에서 실제로 손실이 발생한 경우에는 동 손실에 상당하는 금액을 공사손실충당부채 잔액의 범위내에서 환입하고 동 환입액은 해당 회계연도의 공사원가에서 차감하여 보고한다.
16.54 문단 16.53의 공사손실충당부채전입액은 공사착수 여부, 공사의 진행도 또는 문단 16.27에 따라 단일공사계약으로 취급되지 않는 다른 계약에서 발생할 것으로 기대되는 이익의 금액에 관계없이 결정된다.
16.55 여러 개의 공사계약이 단일공사계약으로 병합된 경우에는 병합된 공사 전체를 하나의 단위로 하여 공사손실충당부채를 계산한다. 만약 공사계약이 분할된 경우에는 분할된 계약 각각에 대해 공사손실충당부채를 설정한다.
16.56 공사손실충당부채를 계산하기 위해 총공사예정원가를 추정할 때에는 발주자로부터 지급 받을 것으로 예상되는 위약금이나 보상금, 원가보상공사계약에 있어서 청구불능지출, 계약내용 또는 공사계약금액의 변경가능성 등을 고려한다.
추정의 변경
16.57 진행기준하에서는 매 회계기간마다 누적적으로 공사수익과 공사원가를 추정한다. 따라서 공사수익 또는 공사원가에 대한 추정치 변경의 효과는 회계추정의 변경으로 회계처리한다.
변경된 추정치는 변경이 이루어진 회계기간과 그 이후 회계기간의 손익계산서상 인식되는 수익과 비용의 금액 결정에 사용된다.
공사변경
16.58 공사의 설계변경이나 공사기간의 변경과 같이 계약상 정해진 공사내용의 변경이 이루어질 수 있다.
공사내용의 변경에 따른 수익은 발주자가 공사변경을 승인하고 그 변경에 따른 추가공사금액을 승인할 가능성이 매우 높으며, 금액을 신뢰성 있게 측정할 수 있을 때 인식한다.
하자보수충당부채
16.59 공사종료 후에 하자보수 의무가 있는 경우에는 합리적이고 객관적인 기준에 따라 추정된 금액을 하자보수비로 하여 그 전액을 공사가 종료되는 회계연도의 공사원가에 포함하고, 동액을 하자보수충당부채로 계상한다.
16.60 문단 16.59의 규정에 의하여 설정된 하자보수충당부채는 이후 실제로 발생한 하자보수비와 상계하고,
그 잔액은 실질적으로 하자보수의 의무가 종료한 회계연도에 환입하며,
하자보수충당부채를 초과하여 발생한 하자보수비는 당해 연도의 비용으로 처리한다.
생산설비와 건설장비 또는 가설재의 회계처리
16.61 생산설비와 건설장비는 유형자산으로 계상한 후 다음과 같이 회계처리한다.
⑴ 당해 장비가 특정공사에만 사용가능한 경우에는 공사기간과 동 장비의 경제적 내용연수 중 짧은 기간 동안 감가상각하고 상각비를 공사원가에 산입한다.
⑵ 당해 장비를 여러 공사를 위하여 사용하는 경우에는 동 장비의 경제적 내용연수동안 감가상각하고 상각비를 각각의 공사원가에 배분한다.
⑶ 처분예정인 유형자산은 장부금액을 투자자산으로 회계처리하고 감가상각을 하지 아니하며, 손상차손 발생여부를 매 보고기간말에 검토한다.
16.62 가설재 중 내용연수가 장기인 철재 또는 이와 유사한 내구재는 유형자산으로 계상하여 문단 16.61에 따라 회계처리하고 그 이외의 가설재는 재고자산으로 계상한 후 다음과 같이 회계처리한다.
⑴ 당해 가설재가 특정공사에만 사용가능한 경우에는 사용기간 동안 합리적인 방법으로 배분된 금액을 공사원가에 산입한다.
⑵ 당해 가설재가 여러 공사에 사용가능한 경우에는 당해 연도에 감모된 가액을 합리적으로 계상하여 공사원가에 산입한다.
⑶ 처분예정인 가설재는 유형자산으로 회계처리되어 온 경우에는 장부금액을 투자자산으로 회계처리하고 감가상각을 인식하지 아니하며, 손상차손 발생여부를 매 보고기간말에 검토한다. 재고자산으로 회계처리되어 온 가설재는 저가기준으로 평가한다.
주석공시
16.63 건설사업자는 건설형 공사계약과 관련된 다음의 사항을 주석으로 기재한다.
⑴ 중요한 회계처리방법
㈎ 공사손익의 인식방법
㈏ 공사진행률의 계산방법
⑵ 당기 중 공사수익으로 인식된 금액
⑶ 보고기간종료일 현재 진행중인 공사와 관련된 다음의 내용
㈎ 누적공사원가와 누적손익
㈏ 공사대금 선수금
㈐ 공사대금 미수금 및 공사대금 미수금 중 발주자에게 청구된 부분과 청구되지 않은 부분
㈑ 회수보류액 (공사대금 청구액 중에서 계약에서 정해진 조건이 모두 충족되거나 공사내용상의 문제가 해결될 때까지 지급이 보류되고 있는 금액)
㈒ 진행중인 모든 공사들로부터 공사 전 기간에 걸쳐 실현이 예상되는 총공사손실예상액
⑷ 공사계약이행과 관련하여 예치한 보증금 또는 지급보증 등이 있는 경우에는 그 내용
⑸ 하자보수비용, 발주자에 의한 보상금, 위약금이나 손실가능액 등과 관련하여 우발적인 사항이 있는 경우 그 내용
16.64 문단 16.47 본문에 따른 진행률을 사용하는 경우에는 보고기간 말 현재 문단 16.28에 따른 공사수익 금액이 직전 회계연도 매출액의 5% 이상인 계약(이 경우에 계약이란 문단 16.24에 따라 이 절을 적용하는 회계단위를 말한다. 이하 같다)별로 다음을 해당 계약의 건설공사가 완료된 보고기간까지 주석으로 공시한다.
⑴ 계약을 구별할 수 있는 명칭
⑵ 계약일
⑶ 계약상 완성기한 또는 납품기한
⑷ 진행률
⑸ 공사미수금 금액과 대손충당금(청구분과 미청구분으로 나누어 공시한다)
다만 공시 대상에 포함된 계약은 이후에 공시 대상 조건을 충족하지 못하더라도 해당 계약의 건설공사가 완료된 보고기간까지 계속 공시한다.
16.65 문단 16.64에도 불구하고 문단 16.64 ⑵~⑸에 따른 공시 사항 중 다음 어느 하나의 경우에 해당하는 사항은 공시하지 않을 수 있다.
⑴ 관련 법령에서 비밀이나 비공개 사항으로 규정하는 경우
⑵ 계약에서 비밀이나 비공개 사항으로 규정하고, 계약 당사자가 문단 16.64에 따른 공시를 동의하지 않아 같은 문단에 따른 공시 항목의 일부나 전부를 공시하면 기업에 현저한 손실을 초래할 가능성이 높은 경우
16.66 문단 16.65에 따라 문단 16.64에서 요구하는 공시를 하지 않는 경우에는 생략한 사항별로 다음을 공시하고, 문단 16.64⑸의 공시를 생략한 경우에는 해당 사항이 포함된 부문에 대하여 문단 16.64⑸를 공시한다.
⑴ 계약별 공시를 생략한 사실과 사유(객관적인 근거를 제시하여야 함)
⑵ 다른 방법으로 공시하거나 공개하지 않았다는 사실
⑶ 문단 16.65를적용한다는 사실을 상법에 따른 감사위원회(감사위원회가 없는 경우에는 감사)에 보고 여부
16.67 문단 16.47 본문에 따른 진행률을 사용하는 계약의 경우에는 다음을 부문별로 구분하여 주석으로 공시한다.
⑴ 공사손실충당부채
⑵ 회계추정 변경에 따른 공사손익 변동금액, 오류 수정에 따른 공사손익 변동금액
⑶ 회계추정 변경에 따른 추정총공사원가의 변동금액, 오류 수정에 따른 추정총공사원가의 변동금액
16.68 「자본시장과 금융투자업에 관한 법률」에 따른 사업보고서 제출대상법인이 아닌 경우에는 문단 16.64부터 16.67까지의 공시를 하지 않을 수 있다.
